부셰르 원자력 발전소
"오늘의AI위키"의 AI를 통해 더욱 풍부하고 폭넓은 지식 경험을 누리세요.
1. 개요
부셰르 원자력 발전소는 이란 부셰르 지역에 위치한 원자력 발전소로, 여러 차례 건설 중단과 재개를 거쳐 2011년 9월 1호기가 완공되었다. 1970년대 서독 지멘스가 건설을 시작했으나 이란 혁명과 이란-이라크 전쟁으로 중단되었고, 1995년 러시아와 계약을 통해 공사가 재개되었다. 현재 1호기는 가동 중이며, 2, 3호기 건설이 진행 중이다. 발전소는 핵무장 논란, 안전 문제, 지진 위험 등 다양한 문제에 직면해 있으며, 한국과는 아랍에미리트의 바라카 원전 건설을 통해 관계를 맺고 있다.
더 읽어볼만한 페이지
- 부셰르주의 건축물 - 부셰르 공항
부셰르 공항은 이란 부셰르에 위치하여 국내선과 일부 국제선 노선을 운항하며, 이란 주요 도시 연결 및 이란 에어, 이란 아세만 항공, 카스피안 항공 등 다양한 항공사가 취항하고 두바이행 국제선과 제다, 메디나행 계절편을 이용할 수 있다. - 2011년 설립 - 홍성종합터미널
홍성종합터미널은 충청남도 홍성군에 위치하며 수도권, 충청권, 호남권을 연결하는 시외버스와 고속버스 노선을 운영하고, 특히 서울호남행 고속버스와 서울 및 충청, 호남 일부 지역을 잇는 시외버스 노선이 주요 노선이다. - 2011년 설립 - 주한 조지아 대사관
주한 조지아 대사관은 1992년 대한민국과 조지아의 수교 이후 2011년 8월 서울에 설립되어 외교 교섭, 국제 협력, 경제 및 통상 교섭, 문화 교류 증진, 영사 지원 등의 업무를 수행하는 조지아의 외교 공관이다.
부셰르 원자력 발전소 | |
---|---|
위치 정보 | |
기본 정보 | |
이름 | 부셰르 원자력 발전소 |
위치 | 부셰르 |
국가 | 이란 |
상태 | 운영 중 |
소유주 | 마스나, 이란 원자력 기구 |
운영자 | 마스나, 이란 원자력 기구 |
건설 정보 | |
착공 | 1975년 5월 1일; 1995년; 2016년 |
가동 시작 | 2011년 9월 3일 |
원자로 정보 | |
원자로 유형 | VVER-1000/446 |
원자로 공급 업체 | 아톰스트로이엑스포트 |
발전 용량 | |
운영 중인 발전기 | 1 × 1000 MW |
발전기 제조업체 및 모델 | LMZ Electrosila |
건설 중인 발전기 | 1 × 1050 MW |
계획 중인 발전기 | 1 × 1050 MW |
취소된 발전기 | 1 × 1000 MW |
전기 용량 | 915 MW |
추가 정보 | |
기타 | 떨어진 곳에 위치 |
2. 역사
1975년 이란 정부와 서독 정부는 40억달러에서 60억달러 상당을 투입하여 원자력 발전소를 건설한다는 내용에 합의하고 서명했다. 이에 따라 서독의 지멘스가 원자로 2기를 건설했다.
하지만 1979년 1월 이란 이슬람 혁명으로 발전소 건설이 중단되었고, 원자로 1기는 50%, 나머지 1기는 85% 정도 완성된 채로 남았다. 당시 이란 정부는 4.5억달러 상당의 부채를 안고 있었고, 지멘스는 전체 계약 금액 중 25억달러만 받은 상태였다. 지멘스는 이란 정부의 계약 일방 해지로 간주, 계약을 파기했다. 이란 정부는 건설 재개를 요구했지만, 지멘스는 거부했다. 이란-이라크 전쟁 중이던 1985년 2월부터 1988년까지 이라크 공군의 공습으로 원자로 시설이 크게 파괴되었다.
1995년 이란과 러시아는 7억달러에서 12억달러 상당의 경수로 공급 계약을 체결했다. 이란은 사용 후 핵연료봉을 러시아에 넘기고, 러시아는 핵연료봉을 재처리한다. 2011년 9월 3일 부셰르 원전 1호기(전기출력 1000 MWe 경수로)가 준공되었다.
2014년 11월, 러시아는 부셰르 원전 2, 3호기 건설에 합의했다. 다른 지역에도 러시아 원전 3기를 추가 건설할 계획이다.
이 프로젝트의 총 비용은 러시아와 독일 양측 지불을 포함, 30억유로가 넘을 것으로 추정된다. 1995년 원 계약(1998년 부록 포함)은 10억달러였으며 인플레이션을 감안해 조정되지 않았다. 2007년 이란은 건설 완료 후 증가하는 비용을 보상하기로 했지만, 수익성은 희박하다. 그러나 러시아 원자력 산업은 자금 부족 시기에 전문 지식을 유지했고, 중국과 인도에서 주문을 받기 시작했다.[8]
모스크바 국방 브리핑에 따르면, 발전소 완공은 대규모 국제 첨단 기술 프로젝트에서 러시아의 신뢰도를 나타낸다. 독일과 러시아 기술의 성공적인 통합은 러시아 원자력 산업의 해외 협력에 도움이 될 수 있다.[8]
부셰르 원자력 발전소는 여러 회사와 컨설턴트가 건설하여 구성 부품의 기원이 다르다. 부품의 24%는 독일산, 36%는 이란산, 40%는 러시아산이다.[35]
테헤란과 모스크바는 부셰르 원자력 발전소 운영을 위한 합작 회사를 설립, 이란은 운영 경험을 쌓았다. 그러나 이란은 몇 년 안에 원자로의 거의 모든 운영 통제를 시작할 것이다.[36][37]
2. 1. 초기 건설 (독일 참여)

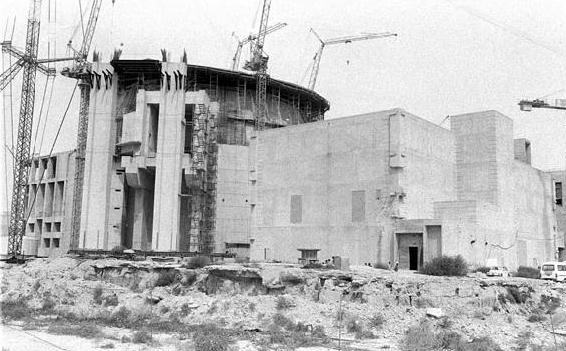

1974년, 독일 기업 지멘스의 설계로 건설이 시작되었다.[40][10] 샤 모하마드 레자 팔라비는 원자력 발전소로 전력을 공급하는 국가적인 전력망을 원했고, 부셰르는 그 첫 번째 발전소가 될 예정이었다.[7] 1975년, 독일의 지멘스 AG와 AEG-텔레푼켄의 합작 회사인 Kraftwerk Union AG은 40억~60억 달러 규모의 가압 경수로 원자력 발전소 건설 계약을 체결했다.[40][10] 2기의 1,196 MWe 원자로는 독일 비블리스 원자력 발전소의 두 번째 원자로 B호기와 동일한 것이었다.[40][10] 첫 번째 원자로는 1980년까지, 두 번째 원자로는 1981년까지 완공될 예정이었다.[8]
건설 현장에는 약 5,500명의 독일인이 거주했으며, 이 중 약 2,800명이 가족이었다. 이 기반 시설에는 부셰르의 독일 해외 학교, 병원 및 자체 텔레비전 스튜디오가 포함되어 있었다.
Kraftwerk Union은 이란 정부와 협력하기를 원했으며, 1976년 대변인은 "우리의 원자력 발전소 용량을 최대한 활용하려면 해외에서 최소 3건의 계약을 매년 체결해야 합니다. 이 시장은 거의 포화 상태이며 미국이 유럽의 나머지 지역을 독점하고 있으므로 우리는 제3세계에 집중해야 합니다."라고 말했다.[9]
1979년 1월 공사가 중단된 후, Kraftwerk Union은 1979년 7월 부셰르 원자력 프로젝트에서 완전히 철수했다. 이때 한 원자로는 50%, 다른 원자로는 85% 완료된 상태였다. 이들은 이란이 4억 5천만 달러의 연체 대금을 지불하지 않았기 때문에 철수한다고 밝혔다. 회사는 총 계약금의 25억달러를 받았다. 이들의 철수는 이란 혁명 이후 이란 정부가 계약을 일방적으로 해지할 것이라는 확신이 있었기 때문에 이루어졌고, 이는 이란과 서방의 관계에 위기를 초래했다.[40]
2. 2. 건설 중단과 재개
1974년, 독일 기업 지멘스의 설계로 건설이 시작되었으나, 1979년 2월의 이란 혁명으로 중단되었다.[40][10] 1980년대의 이란-이라크 전쟁 당시 공습을 받아 크게 파괴되었다. 1995년에 러시아의 국영 원자력 기업 로스아톰의 지원으로 경수로 건설이 재개되어 완성되었다. 당초 1999년 가동 개시 예정이었으나, 여러 차례 연기되었다.[60][61]1975년 당시 이란 정부와 서독 정부는 40억달러에서 60억달러를 투입하여 원자력 발전소를 건설한다는 내용에 합의, 서명하였고 이에 따라 서독의 지멘스가 원자로 2기를 건설하였다.
하지만 1979년 1월 이란 이슬람 혁명이 터진 직후 원자력 발전소 건설이 중단되었고 원자로 1기는 50% 정도, 나머지 원자로 1기는 85% 정도 완성된 채로 중단된다. 당시 이란 정부는 4.5억달러 상당의 부채를 안고 있었고 지멘스는 전체 계약 금액 가운데 25억달러만을 수령하고 있었다. 지멘스는 이란 정부가 원자력 발전소 건설에 관한 계약을 일방적으로 해지한 것으로 간주했고 이 계약은 결국 파기되고 만다. 이란 정부는 지멘스에 원자력 발전소 건설 재개를 요구했지만 지멘스는 이를 거부했다. 게다가 이란-이라크 전쟁 중이던 1985년 2월부터 1988년까지 이라크 공군 부대의 공습을 받으면서 원자로 시설이 크게 파괴되었다.
1995년 이란과 러시아가 원자력 발전소 건설을 위한 경수로 공급 계약을 체결했는데 계약 금액은 7억달러에서 12억달러 상당으로 추산된다. 이 조약에 따라 이란 측은 사용이 끝난 핵연료봉을 러시아에 넘겨주게 되고 러시아 측은 핵연료봉을 재처리하게 된다.
2014년 11월, 러시아가 부셰르 원전 2호기, 3호기를 건설하기로 합의했다. 다른 지역에도 추가로 러시아 원전 3기를 더 지을 계획이다.
2. 3. 완공 및 가동
1974년, 독일 기업 지멘스의 설계로 건설이 시작되었으나, 1979년 2월 이란 혁명으로 중단되었다. 1980년대 이란-이라크 전쟁 당시 공습을 받아 크게 파괴되었다. 1995년 러시아의 국영 원자력 기업 로사톰의 지원으로 경수로 건설이 재개되어 완성되었다. 당초 1999년 가동 개시 예정이었으나, 여러 차례 연기되었다.[60][61]1975년 이란 정부와 서독 정부는 40억달러에서 60억달러를 투입하여 원자력 발전소를 건설하기로 합의했고, 서독의 지멘스가 원자로 2기를 건설했다. 그러나 1979년 1월 이란 이슬람 혁명 직후 건설이 중단되었고, 원자로 1기는 50%, 나머지 1기는 85% 정도 완성된 채로 중단되었다. 당시 이란 정부는 4.5억달러 상당의 부채를 안고 있었고, 지멘스는 전체 계약 금액 중 25억달러만 받은 상태였다. 지멘스는 이란 정부가 계약을 일방적으로 해지한 것으로 간주했고, 결국 계약은 파기되었다. 이란 정부는 지멘스에 건설 재개를 요구했지만, 지멘스는 거부했다. 이란-이라크 전쟁 중이던 1985년 2월부터 1988년까지 이라크 공군의 공습으로 원자로 시설이 크게 파괴되었다.
1995년 이란과 러시아는 원자력 발전소 건설을 위한 경수로 공급 계약을 체결했는데, 계약 금액은 7억달러에서 12억달러로 추산된다. 이 조약에 따라 이란은 사용이 끝난 핵연료봉을 러시아에 넘겨주고, 러시아는 핵연료봉을 재처리하게 된다.
모스크바 국방 브리프에 따르면, 2005년까지 미국은 러시아에 이 프로젝트를 중단하라는 상당한 외교적 압력을 가했다. 미국 행정부는 이를 러시아의 이란 핵무기 프로그램에 대한 간접적인 지원으로 간주했기 때문이다. 미국은 2005년에 이 프로젝트에 대한 반대를 철회했는데, 이는 발전소의 사용후 핵연료를 러시아로 반환하는 것을 골자로 하는 모스크바와 테헤란 간의 합의가 체결된 데 따른 것이다.[8][10]
2010년 8월 13일, 러시아는 8월 21일부터 원자로에 핵연료 장전을 시작할 것이라고 발표했으며, 이는 이 발전소가 본격적인 핵 시설로 간주되는 시작을 알리는 것이었다. 2010년 8월 21일, 이란이 원자로에 핵연료를 장전하면서 공식적인 가동 기념식이 열렸다.
2011년 9월 3일 부셰르 원전 1호기를 준공했다. 전기출력 1000 MWe의 경수로이다. 이 발전소는 러시아 전문가들이 운영하며, 러시아는 핵연료를 공급하고 사용후 핵연료는 러시아로 반환한다.[21] 부셰르 발전소는 이란의 예상 전력 소비량의 약 2%를 충족시킬 것이다.[22]
2014년 11월, 러시아는 부셰르 원전 2호기, 3호기를 건설하기로 합의했다. 다른 지역에도 추가로 러시아 원전 3기를 더 지을 계획이다. 1975년 독일이 착공했다 건설이 중단된 부셰르 원전 1호기는, 착공 36년만에 러시아가 준공했다. 중동 최초의 대형 원전이다.
반핵 운동은 대형 원전의 보유도 핵무장이라고 보아 반대한다. NPT를 탈퇴하지 않더라도, 사실상 핵보유를 하거나 했을 것으로 추정하게 된다.
2. 4. 추가 건설
2014년 11월 11일, 이란과 러시아는 부셰르 원자력 발전소 부지에 2기의 신규 원자로를 건설하기로 합의했으며, 향후 다른 부지에 6기를 더 건설할 수 있는 옵션을 추가했다.[31]러시아의 국영 원자력 기업인 로사톰은 2016년 9월, 총 2100MW의 용량을 가진 2기 VVER-1000 원자력 발전소 부지 준비를 시작했다.[32] 2017년 3월 14일, 건설이 공식적으로 시작되었다. 2호기와 3호기는 2024년과 2026년에 완공될 예정이다.[33] 2019년 11월에 초도 콘크리트 타설이 이루어졌다.[34]
이 프로젝트의 총 비용은 러시아와 독일 양측에 대한 지불을 포함하여 30억유로가 넘을 것으로 추정된다. 1995년 원 계약(1998년 부록 포함)은 10억달러였으며 인플레이션을 감안하여 조정되지 않았다. 2007년 이란은 건설 완료 후 증가하는 비용을 보상하기로 합의했지만, 이 프로젝트가 수익을 낼 가능성은 희박하다고 여겨진다. 그러나 이 프로젝트를 통해 러시아의 원자력 산업은 자금 조달이 부족했던 시기에 전문 지식을 유지할 수 있었고, 이 부문이 중국과 인도에서 주문을 받기 시작했다.[8]
모스크바 국방 브리핑에 따르면, 이 발전소의 완공은 대규모 국제 첨단 기술 프로젝트에서 러시아의 신뢰도를 나타내는 지표가 될 수 있으며, 독일과 러시아 기술의 성공적인 통합은 러시아 원자력 산업이 러시아와 해외에서 원자력 발전소를 건설하는 데 있어 외국 기업과 협력하려는 야망에 도움이 될 수 있다.[8]
부셰르 원자력 발전소의 원자로가 여러 회사와 컨설턴트에 의해 건설되어 왔기 때문에 구성 부품의 기원 또한 다르다. 부품의 24%는 독일산, 36%는 이란산, 40%는 러시아산이다.[35]
테헤란과 모스크바는 처음에 부셰르 원자력 발전소 운영을 위해 합작 회사를 설립했으며, 이란은 운영 경험을 쌓았다. 그러나 이란은 몇 년 안에 원자로의 거의 모든 운영 통제를 시작할 것이다.[36][37]
동일 유형의 원자로 2기가 더 계획되어 있으며, 2014년에 예비 협정이 체결되었지만 세부 사항은 아직 합의되지 않았다.[38][39] 4호기는 취소되었지만,[40] 추가 VVER 원자로는 이란의 다른 지역에 건설될 수 있다.[39]
3. 발전소
부셰르 원자력 발전소는 기술, 정치, 기후 조건 등 여러 면에서 독특한 프로젝트로 평가받는다.[8][40] 독일과 러시아 기술의 통합, 재정 문제, 인플레이션, 숙련된 엔지니어 부족 등은 프로젝트 진행에 어려움을 더했다.[8] 특히, 소련 해체 이후 러시아 정부의 지원 중단으로 아톰스트로이엑스포르트(Atomstroyexport)는 재정난을 겪었고, 자포리자 6호 원자로 건설 이후 숙련된 러시아 엔지니어와 기술자도 부족했다.[8]
1995년 이란과의 계약에 따라 건설 및 설치 작업 일부는 이란 하청업체에 할당되었으나, 이들은 경험 부족으로 인해 작업을 지연시켰다. 결국 1998년 미나톰(Minatom)은 아톰스트로이엑스포르트가 자체적으로 첫 번째 원자로를 완성하는 방향으로 합의를 추진했다.[8]
부셰르 지역의 덥고 습한 기후와 바닷물의 염분은 건설에 또 다른 난관이었다. 스테인리스강조차 녹슬 수 있는 환경이었기에 특수 도장 기술이 필요했고, 여름철에는 50°C까지 기온이 올라 작업 중단이 불가피했다.[8]
독일 엔지니어들은 기술 문서 없이 8만여 개의 장비와 구조 요소를 남겨두고 철수했다. 이란은 독일 하드웨어를 러시아 VVER-1000 설계에 통합해야 했고, 독일은 이란에 대한 금수 조치를 이유로 협력을 거부했다. 결국 러시아는 자체 기술력으로 기존 장비를 파악하고 통합해야 했다.[8]
1998년 건설 계약 부록에 따라 프로젝트 최종 가치는 10억 달러를 넘었으나, 인플레이션 미반영으로 자금 부족 문제가 발생하여 작업이 중단될 위기에 처하기도 했다.[8] 2001년에는 아톰마쉬(Atommash)에서 원자로 기초와 82톤 물탱크 4개 등 주요 품목을 제조했다.[13]
이 프로젝트의 총 비용은 30억 유로를 넘을 것으로 예상된다. 2007년 이란은 건설 완료 후 증가하는 비용을 보상하기로 합의했지만, 프로젝트의 수익성은 불투명하다. 그러나 이 프로젝트를 통해 러시아 원자력 산업은 어려운 시기에 전문성을 유지하고, 중국과 인도 등에서 수주를 받는 발판을 마련했다.[8]
모스크바 국방 브리핑에 따르면, 부셰르 원전 완공은 국제 첨단 기술 프로젝트에서 러시아의 신뢰도를 보여주는 지표가 될 수 있다. 또한 독일과 러시아 기술의 성공적인 통합은 러시아 원자력 산업의 해외 협력에 긍정적인 영향을 줄 수 있다.[8]
부셰르 원전의 구성 부품은 독일산 24%, 이란산 36%, 러시아산 40%로 구성되어 있다.[35] 이란과 러시아는 초기에는 합작 회사를 통해 발전소를 운영하고 이란이 운영 경험을 쌓은 후, 몇 년 안에 이란이 원자로 운영 통제권을 넘겨받을 계획이다.[36][37]
원자로[53] | 원자로 형식 | 순 출력 | 총 출력 | 건설 시작 | 전력 계통 연결 | 상업 운전 | 폐쇄 |
---|---|---|---|---|---|---|---|
부셰르-1[54] | VVER-1000/446 | 915 MW | 1,000 MW | 1975년 5월 1일; 1995년 | 2011년 9월 3일 | 2013년 9월 23일[55] | – |
부셰르-2[56] | VVER-1000 | – | 1,050 MW | 2016년 9월 10일[32] | 2024년 10월[57] | 2025년 8월[2] | – |
부셰르-3[58] | VVER-1000 | – | 1,050 MW | 2016년 9월 10일[32] | 2026년 4월[2] | 2027년 2월[2] | – |
부셰르-4[59] | VVER-1000/446 | 915 MW | 1,000 MW | 취소됨 | — |
3. 1. 부셰르 원전 1호기
부셰르 원전 1호기는 VVER-1000/446 경수로이며, 1975년 5월 1일에 착공되었다.[54] 독일의 지멘스 AG와 AEG-텔레푼켄의 합작 회사인 Kraftwerk Union AG이 40억~60억 달러 규모의 가압 경수로 원자력 발전소 건설 계약을 체결하고 공사를 시작했다.[40][10] 건설될 두 대의 1,196 MWe 원자로는 독일 비블리스 원자력 발전소의 두 번째 원자로 B호기와 동일했다.[40][10] 첫 번째 원자로는 1980년까지 완공될 예정이었다.[8]
1979년 1월, Kraftwerk Union은 공사가 중단된 후, 한 원자로가 50% 완료되고 다른 원자로가 85% 완료된 상태에서 1979년 7월 부셰르 원자력 프로젝트에서 완전히 철수했다. 이란이 4억 5천만 달러의 연체 대금을 지불하지 않았기 때문이라고 밝혔다.[40] 회사는 총 계약금의 25억 달러를 받았다. 이들의 철수는 1979년 이란 혁명 이후 이란 정부가 계약을 일방적으로 해지할 것이라는 확신이 있었기 때문에 이루어졌고, 이는 이란과 서방의 관계에 위기를 초래했다.[40]
1990년, 이란은 핵 프로그램 파트너를 찾기 시작했지만, 급격하게 변화된 정치적 환경과 미국의 경제 제재로 인해 후보는 거의 없었다.
러시아와 이란 간의 부셰르 원자력 발전소에 2기의 원자로 건설 및 운영을 위한 정부 간 협약은 1992년 8월 25일에 체결되었다.[10] 1995년 1월 8일, 이란과 러시아 원자력부(Minatom) 간의 최종 계약이 체결되었다.[8] 러시아 측 주요 계약업체인 아톰스트로이엑스포르트는 기존 부셰르 I 건물에 V-320 915 MWe VVER-1000 가압 경수로를 설치하기로 했다.[10][11][12]
2006년 9월, 미국과 유럽의 러시아에 대한 압력에 대한 대응으로 새로운 개정 계약이 체결되었다. 이 계약에 따라 부셰르 원자력 발전소로의 연료 인도는 2007년 3월에 시작될 예정이었으며, 2007년 9월에 발전소 가동이 시작될 예정이었다.[14] 2007년 12월에 부셰르 원자력 발전소 부지에 핵연료를 공급하기 시작했다.[17]
모스크바 국방 브리프에 따르면, 2005년까지 미국은 러시아에 이 프로젝트를 중단하라는 상당한 외교적 압력을 가했다. 미국 행정부는 이를 러시아의 이란 핵무기 프로그램에 대한 간접적인 지원의 증거로 간주했기 때문이다. 미국은 2005년에 이 프로젝트에 대한 반대를 철회했는데, 이는 발전소의 사용후 핵연료를 러시아로 반환하는 것을 골자로 하는 모스크바와 테헤란 간의 합의가 체결된 데 따른 것이다.[8][10]
2010년 8월 13일, 러시아는 8월 21일부터 원자로에 핵연료 장전을 시작할 것이라고 발표했으며, 이는 이 발전소가 본격적인 핵 시설로 간주되는 시작을 알리는 것이었다.[20] 2010년 8월 21일, 이란이 원자로에 핵연료를 장전하면서 공식적인 가동 기념식이 열렸다.[21]

2011년 2월, 로사톰은 이 원자로의 4개의 주요 냉각 펌프 중 하나가 손상되었다고 발표했다. 금속 입자를 제거하기 위해 원자로를 완전히 청소해야 했고, 이로 인해 가동이 지연되었다.[24] 원자로는 2011년 5월 8일 11시 12분에 지속적인 핵반응을 달성했고, 최종 시운전 테스트를 위해 최소 전력 수준으로 가동되었다.[25]
부셰르 원자력 발전소는 2011년 9월 3일 국가 전력망에 연결되었으며, 공식 준공식은 9월 12일에 열렸다.[1] 준공식 당시 발전소는 40%의 용량으로 가동할 수 있었다.[1]
국제 원자력 기구의 승인을 받은 러시아-이란 협정에 따라, 러시아는 향후 2~3년 동안 발전소 운영, 핵연료 공급 및 사용후 핵연료 관리를 책임지며, 그 후 이란에 완전한 통제권을 넘길 예정이다.
2013년 9월, 부셰르 원자력 발전소는 전력망에 전력을 공급하기 시작했다.[27] 2년 동안 이란 인력이 러시아 전문가의 지원을 받아 발전소를 운영했으며, 이후 이란이 발전소에 대한 단독 통제권을 받았다.
부셰르 원자력 발전소의 원자로는 여러 회사와 컨설턴트에 의해 건설되어 왔기 때문에 구성 부품의 기원 또한 다르다. 부품의 24%는 독일산, 36%는 이란산, 40%는 러시아산이다.[35]
원자로[53] | 원자로 형식 | 순 출력 | 총 출력 | 건설 시작 | 전력 계통 연결 | 상업 운전 | 폐쇄 |
---|---|---|---|---|---|---|---|
부셰르-1[54] | VVER-1000/446 | 915 MW | 1,000 MW | 1975년 5월 1일; 1995년 | 2011년 9월 3일 | 2013년 9월 23일[55] | – |
3. 2. 부셰르 원전 2호기
VVER-1000/446 경수로인 부셰르 원전 2호기는 2016년 9월에 착공되어 2024년 10월에 준공, 2025년 8월에 가동될 예정이다.[31]2014년 11월 11일, 이란과 러시아는 부셰르 원자력 발전소 부지에 2기의 신규 원자로를 건설하기로 합의했다.[31] 러시아 국영 원자력 기업인 로사톰(Rosatom)은 2016년 9월, 총 2100MWe 용량의 2기 VVER-1000 원자력 발전소 부지 준비를 시작했고,[32] 2017년 3월 14일, 건설이 공식적으로 시작되었다.[33] 2019년 11월에는 초도 콘크리트 타설이 이루어졌다.[34]
원자로명 | 형식 | 착공 | 준공(예정) | 가동(예정) |
---|---|---|---|---|
부셰르 원전 2호기 | VVER-1000/446 | 2016년 9월 | 2024년 10월 | 2025년 8월 |
이 프로젝트의 총 비용은 러시아와 독일 양측에 대한 지불을 포함하여 30억유로가 넘을 것으로 추정된다. 1995년 원 계약은 10억달러였으며 인플레이션을 감안하여 조정되지 않았다.[8]
3. 3. 부셰르 원전 3호기
부셰르 원전 3호기는 VVER-1000/446 경수로, 2016년 9월에 착공되어 2026년 4월에 준공, 2027년 2월에 가동될 예정이다.[33] 2019년 11월에 초도 콘크리트 타설이 이루어졌다.[34]원자로명 | 종류 | 착공 | 준공 | 가동 |
---|---|---|---|---|
부셰르 원전 3호기 | VVER-1000/446 경수로 | 2016년 9월 | 2026년 4월 | 2027년 2월 |
3. 4. 부셰르 원전 4호기
VVER-1000/446 경수로로 계획되었으나, 건설이 취소되었다.[40] 하지만 이란의 다른 지역에 추가 VVER 원자로가 건설될 수 있다.[39]4. 핵무장 논란
1975년 독일이 착공했다가 건설이 중단된 부셰르 원전 1호기는, 착공 36년 만에 러시아가 준공했다. 중동 최초의 대형 원전이다. 중동 두 번째 대형 원전은 이란과 주적 관계인 아랍에미리트의 바라카 원전 1호기이며, 한국이 건설했다.
반핵 운동은 대형 원전 보유도 핵무장으로 보아 반대한다. 우라늄을 일체 취급하지 않던 국가가 상업용 대형 원전을 가동하면, 1년에 막대한 양의 우라늄을 다루게 된다. 매년 원전연료 중 5%의 손실은 자연 손실 또는 측정 오차 등으로 보는 것이 국제 관행이어서, 정부 결단만 있으면 핵무기 생산에 필요한 우라늄을 매년 대규모로 빼돌릴 수 있다. NPT를 탈퇴하지 않더라도, 사실상 핵보유를 하거나 했을 것으로 추정하게 된다. 대형 원전을 가동하려면 필요한 전문가들을 양성해야 하므로, 국가 내에 전혀 없던 원자력 전문가, 박사들이 대규모로 생겨난다. 최첨단 원자력 공학을 연구한 박사들이 핵무기를 만드는 것은 매우 쉽다. 핵무기 기술은 70년 전 원자력 기술이기 때문이다. 한국은 박정희 정부 시절 단 한 명의 원자력 공학 또는 물리학 박사가 핵무기 개발을 했으며, 수소폭탄 개발까지 모두 완료했다고 알려져 있다. 이슬람권 최초의 핵무장국 파키스탄의 핵 개발은 압둘 카디르 칸 물리학 박사 한 명이 했다. 파키스탄 핵 아버지라고 불린다. 역시 수소폭탄 개발까지 모두 완료했다.
5. 안전 문제
부셰르 원자력 발전소 프로젝트는 기술, 정치 환경, 혹독한 기후 조건 때문에 어려움을 겪었다.[8][40] 재정 문제, 인플레이션, 독일과 러시아 기술 통합의 필요성 등이 문제였다.
소련 해체 이후 러시아 정부의 보조금 중단으로 아톰스트로이엑스포르트는 재정난을 겪었다. 경험 많은 러시아 기술자가 부족했고, 이란과의 계약 조건에 따라 경험이 부족한 이란 하청업체들이 건설에 참여하면서 작업 기간이 길어졌다.[8]
부셰르 지역의 덥고 습한 기후는 스테인리스강도 녹슬게 할 정도여서 특수 도장 기술이 필요했다.[8] 독일 기술자들은 기술 문서 없이 장비를 남겨두고 떠났고, 이란은 독일 장비를 러시아 VVER-1000 설계에 통합해야 했다.[8]
에너지 안보 연구 센터는 건설 지연의 이유로 숙련된 러시아 기술자 부족과 품질 문제를 지적했다.[10] 30년 된 독일 냉각 펌프 고장으로 금속 파편이 유입되기도 했다.[46][47]
걸프 협력 회의 국가들은 핵 사고 발생 시 방사능 확산 가능성을 우려했다. 부셰르는 테헤란보다 페르시아만 수도에 더 가깝기 때문이다.[41] 쿠웨이트 지질학자는 발전소가 세 개의 지각판이 만나는 곳에 있다고 지적했지만,[43] 미국 지질 조사국과 미국 항공 우주국(NASA)은 두 개의 지각판 경계 근처로 보았다.[44][45] 발전소는 규모 8 지진을 견딜 수 있도록 설계되었다.[10]
2011년 천연 자원 보호 협의회 보고서는 부셰르 발전소를 지진 위험이 높은 지역의 원자로 중 하나로 평가했다.[48] 이란은 핵 안전 협약을 비준하지 않은 국가 중 하나이다.[49]
2012년 10월에는 발전소 연료 전지 아래에서 유실된 볼트가 발견되어 발전소가 폐쇄되기도 했다.[50] 2013년 지진으로 건물 벽에 균열이 발생했다는 주장도 있었지만, 로사톰은 이를 부인했다.[51][52]
6. 한국과의 관계
아랍에미리트의 바라카 원전은 중동에서 두 번째로 큰 원자력 발전소이며, 한국이 건설하였다.[8] 부셰르 원자력 발전소는 독일, 이란, 러시아 3개국이 건설에 참여했으며, 부품의 24%는 독일산, 36%는 이란산, 40%는 러시아산이다.[35]
