1. 개요

PRINCE2는 컴퓨터 프로젝트 관리를 위해 1975년 개발된 PROMPT II에서 시작되어, 영국 정부의 정보 시스템 프로젝트 관리 표준으로 채택되었다. 1996년 모든 형태의 프로젝트에 적용 가능하도록 발전하여 PRINCE2로 개명되었으며, 2009년과 2017년, 2023년에 걸쳐 개정되었다. PRINCE2는 7가지 원칙, 7가지 주제, 7가지 프로세스를 기반으로 하며, PMP와 함께 국제적으로 인정받는 프로젝트 관리 자격증으로 사용된다. 영국, 호주에서 선호되며, 미국 및 아메리카 대륙 국가에서는 PMP를 선호한다. PRINCE2는 프로젝트 규모나 변화하는 요구 사항에 따라 적용하기 어렵다는 비판도 존재한다.

더 읽어볼만한 페이지

  • 프로젝트 관리 - 계획
    계획은 목표 달성을 위한 방법과 절차를 결정하는 과정으로, 개인적 목록 작성부터 국가적 자원 사용, 토지 이용 규제 등 다양한 형태로 나타나며, 상위-하향식, 하위-상향식, PDCA 사이클 등의 방법론을 활용하여 명확한 목표 설정, 효율적인 자원 관리, 위험 관리, 유연성을 필요로 한다.
  • 프로젝트 관리 - 타당성 조사
    타당성 조사는 프로젝트의 진행, 재설계, 포기 여부를 결정하기 위해 4P, 위험 요소 등을 분석하는 보고서로, 5가지 분석틀을 활용하여 사업 발굴부터 운영 관리까지의 절차를 거쳐 기술적, 경제적, 법적, 운영적, 시간적 타당성을 종합적으로 검토한다.
PRINCE2
PRINCE2 개요
유형프로젝트 관리 방법론
개발AXELOS (이전에는 CCTA)
최초 출시1996년
최신 버전2017년 (6판)
라이선스독점 라이선스
특징
설명PRINCE2 (PRojects IN Controlled Environments)는 구조화된 프로젝트 관리 방법론이며, 실무자와 조직이 프로젝트를 성공적으로 관리하는 데 사용된다.
목표프로젝트를 통제된 환경 내에서 관리하기 위한 명확한 프레임워크 제공
적용 분야다양한 규모와 복잡성의 프로젝트에 적용 가능
역사
초기 개발영국 정부의 CCTA에 의해 개발, IT 프로젝트 관리를 위해 설계됨.
발전다양한 산업 분야와 프로젝트 유형에 적용할 수 있도록 발전
현재 소유AXELOS 소유 (Capita와 영국 내각 사무처의 합작 투자 회사, 현재 PeopleCert 소유)
주요 요소
원칙지속적인 사업 정당성
경험으로부터 배우기
정의된 역할과 책임
단계별 관리
예외 관리
제품 중심
프로젝트 환경에 맞게 조정
테마사업 정당성
조직
품질
계획
리스크
변경
진행
프로세스프로젝트 시작
프로젝트 지시
프로젝트 시작 준비
단계 통제
제품 전달 관리
단계 경계 관리
프로젝트 종료
자격증
종류PRINCE2 Foundation
PRINCE2 Practitioner
발급 기관AXELOS 공인 교육 기관
장점
명확한 구조프로젝트 관리 프로세스에 대한 명확하고 구조화된 접근 방식 제공
유연성다양한 프로젝트 환경에 맞게 조정 가능
국제적 인정전 세계적으로 인정받는 프로젝트 관리 방법론
단점
복잡성초기 학습 곡선이 가파르고, 소규모 프로젝트에는 과도하게 복잡할 수 있음
비용교육 및 자격증 취득에 비용이 발생할 수 있음

2. 역사

PRINCE2는 1975년 컴퓨터 프로젝트 관리를 위해 만들어진 PROMPTⅡ에서 유래되었다. 1979년 영국 정부 CCTA는 PROMPTⅡ를 정보시스템 프로젝트 관리 방법으로 채택하였으며, 1989년 PRINCE로 개명하고 영국 정부의 정보시스템 프로젝트 관리 표준으로 채택했다.

PRINCE는 정보 시스템 (IT) 프로젝트 관리를 위한 영국 정부 표준으로 개발되었으나, 곧바로 IT 분야를 넘어 영국 정부 기관 외에도 널리 사용되었다.

1996년 모든 유형의 프로젝트에 적용 가능하도록 발전시켜 PRINCE2로 개명하였으며, 영국에서 프로젝트 관리의 사실상 표준이 되었고, 영국 외의 국가에서도 널리 사용되고 있다.

2009년에는 7가지 기본 원칙(Principle)을 도입하는 등 전면 개편을 단행하였고, 2017년에는 애자일 등 변화하는 환경을 반영하여 개정판을 발표하였다.[https://www.projectsmart.co.uk/history-of-prince2.php]

PRINCE2영어는 "projects in controlled environments, 2nd version"의 약자이다.

2. 1. 기원

PRINCE2는 1975년 Simpact Systems Ltd가 개발한 PROMPT II 프로젝트 관리 방법론에서 유래되었다.[6] 1979년, 영국 정부의 중앙 컴퓨터 통신국(CCTA)은 PROMPT II를 정보 시스템 프로젝트 관리를 위한 표준 방법으로 채택하였다.[6] 1989년, CCTA는 PROMPT II를 기반으로 PRINCE (Projects IN Controlled Environments)를 개발하고, 영국 정부의 정보 시스템 프로젝트 관리 표준으로 채택하였다.[6] PRINCE는 원래 "PROMPT II IN the CCTA Environment"의 약자였으나, 공무원 공모전을 통해 "Projects IN Controlled Environments"로 변경되었다.[6]

2. 2. PRINCE2의 발전

1979년 영국 정부의 중앙 컴퓨터 통신국(CCTA)은 정보시스템 프로젝트 관리 방법으로 PROMPTⅡ를 채택하였고, 1989년에는 PRINCE로 개명하여 영국 정부의 정보시스템 프로젝트 관리 표준으로 채택하였다.[6] PRINCE는 원래 "'''PR'''OMPT II '''IN''' the '''C'''CTA '''E'''nvironment"의 약자였으나, 공무원 공모전을 통해 "'''PR'''ojects '''IN''' '''C'''ontrolled '''E'''nvironments"의 약자로 변경되었다.

1996년, 모든 유형의 프로젝트에 적용 가능하도록 개선된 PRINCE2가 출시되었다.[7] PRINCE2는 영국 정부뿐만 아니라 민간 부문에서도 널리 사용되기 시작했으며, 유엔 시스템에서도 사실상의 표준으로 자리 잡았다.[8]

PRINCE2는 2009년과 2017년에 대규모 개정을 거쳤다.[9] 2009년 개정에서는 7개의 기본 원칙(Principle)이 도입되었고, 2017년 개정에서는 애자일 등 변화하는 환경을 반영하여 실용적인 적용에 초점을 맞추었다. 2023년에는 PRINCE2 7판이 출시되어 변화 관리와 사람 중심의 프로젝트 관리를 강조하는 최신 트렌드를 반영하였다.

PRINCE2의 발전 과정은 다음과 같다.

출시 연도릴리스 이름릴리스 에디션
1996PRINCE2 1996PRINCE2 1st Edition*
1998PRINCE2 1998PRINCE2 2nd Edition*
2002PRINCE2 2002PRINCE2 3rd Edition*
2005PRINCE2 2005PRINCE2 4th Edition*
2009PRINCE2 2009PRINCE2 5th Edition
2017PRINCE2 2017PRINCE2 6th Edition
2023PRINCE2 2023PRINCE2 7th Edition



(*nth 이름은 다른 에디션을 위해 추가되었지만, 원래 이러한 이름으로 지칭되지는 않았습니다. 그러나 PRINCE2 매뉴얼 표지에서 이와 같이 언급되어 있습니다.)

2. 3. 소유권 변화

2013년부터 영국 정부 국무조정실(Cabinet Office)과 Capita plc.의 합작회사인 '''AXLOS'''에서 PRINCE2의 소유권을 가지고 있다.[1] PRINCE2영어는 OGC의 상표이다.

3. 주요 특징

PRINCE2는 어떤 형태의 프로젝트에도 적용 가능한 프로젝트 관리 방법으로, 7가지 원칙, 7가지 주제, 7가지 프로세스가 상호 유기적으로 연계되어 프로젝트가 수행되도록 한다.[39]

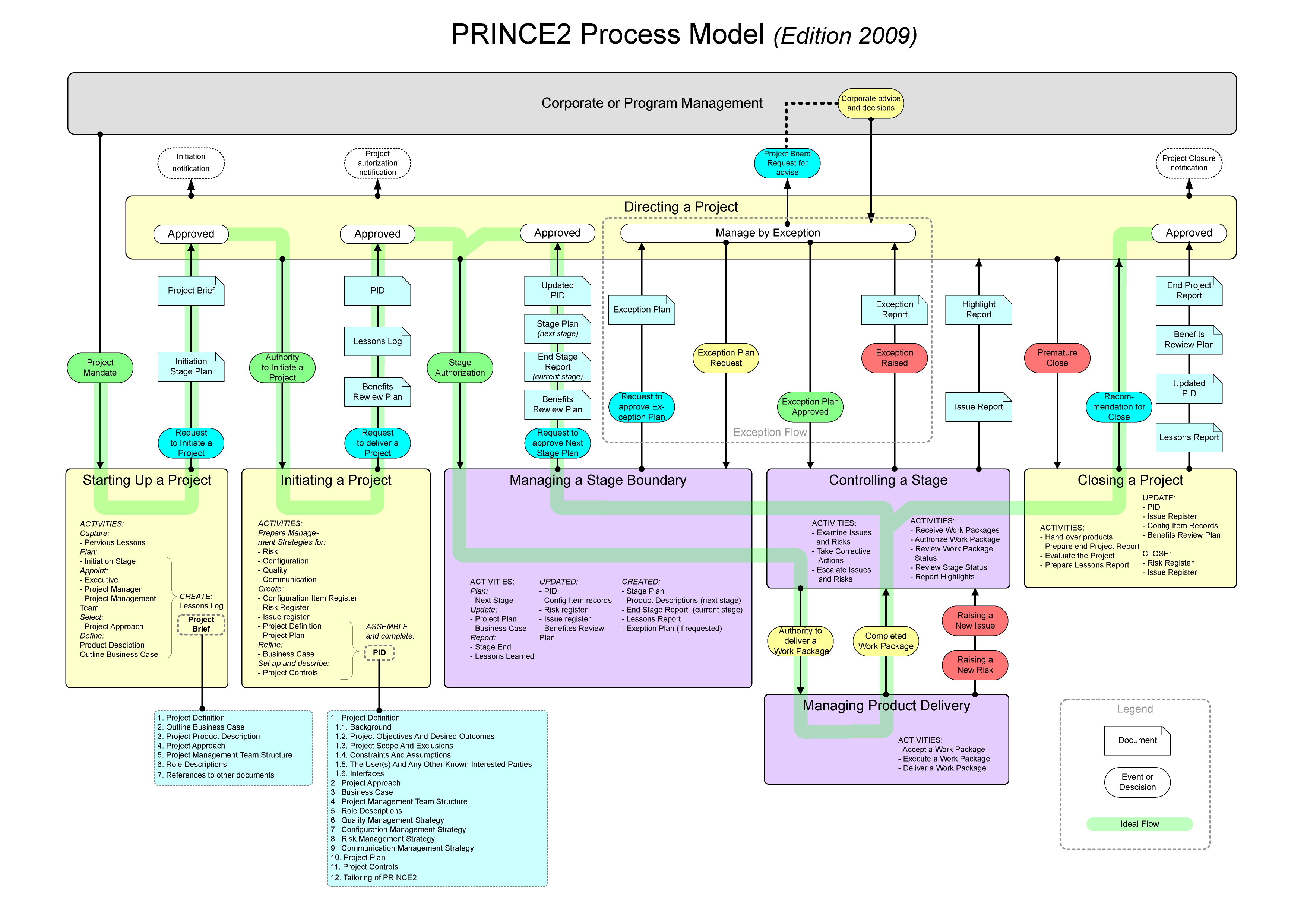

PRINCE2의 2009년 판 프로세스 모델

  • 7가지 원칙 (Principles): 지속적인 프로젝트 타당성 검증, 경험으로부터 배우기, 정의된 역할과 책임, 단계별 관리, 위임한계에 따른 관리, 결과물에 집중, 환경에 맞추어 수정하기
  • 7가지 주제 (Themes): 타당성 검증 문서, 조직, 품질, 계획, 리스크, 변경, 진척
  • 7가지 프로세스 (Processes): 시작, 지휘, 계획, 단계 조정, 결과물 생성, 단계 전환 관리, 종료

3. 1. 7가지 원칙 (Principles)

PRINCE2는 모든 형태의 프로젝트에 적용 가능한 프로젝트 관리 방법으로, 7개의 원칙은 반드시 지켜야 할 기준이다.[39] 이 원칙들은 프로젝트 관리에 대한 기본적인 지침을 제공하며, 프로젝트가 PRINCE2 방법론에 맞춰 유지되도록 하는 사고방식으로 설명할 수 있다. 만약 프로젝트가 이러한 원칙을 준수하지 않으면 PRINCE2를 사용하여 관리되지 않는 것이다.

  • 지속적인 사업 타당성 확보: 사업 타당성 보고서는 가장 중요한 문서이며, 프로젝트의 모든 단계에서 업데이트되어 프로젝트가 여전히 실행 가능한지 확인한다. 만약 사업 타당성이 없어지면 프로젝트는 조기에 종료될 수 있다.
  • 경험을 통해 배우기: 각 프로젝트는 교훈 기록을 유지하며, 프로젝트는 자체 및 이전, 동시 프로젝트의 교훈 기록을 지속적으로 참조하여 같은 실수를 반복하지 않도록 해야 한다. 교훈이 변화를 유발하지 않는 한, 그것은 단지 식별된 교훈일 뿐이다.
  • 역할, 책임 및 관계 정의: 역할은 여러 역할을 수행하거나 역할을 공유할 수 있는 개인과 분리된다. PRINCE2의 역할은 4단계(기업 또는 프로그램 관리, 프로젝트 보드, 프로젝트 관리자 수준 및 팀 수준)로 구성된다. 프로젝트 관리 팀은 마지막 세 단계를 포함하며, 모든 주요 이해 관계자(사업, 사용자, 공급자)가 참여해야 한다.
  • 단계별 관리: 프로젝트는 단계별로 계획되고 제어된다. 단계 간 이동에는 새로운 증거에 비추어 사업 타당성, 위험, 전체 계획 및 다음 단계 계획 업데이트가 포함된다.
  • 예외 관리: PRINCE2 프로젝트는 각 프로젝트 목표에 대해 정의된 허용 오차(위의 6가지 측면)를 가지며, 위임된 권한의 한계를 설정한다. 관리 수준에서 이러한 허용 오차가 초과될 것으로 예상되는 경우 (예: 관리 단계의 시간이 현재 관리 단계의 예상 시간보다 길어질 경우) 다음 관리 수준으로 보고하여 진행 방법을 결정한다.
  • 제품에 집중: PRINCE2 프로젝트는 제품의 정의와 제공, 특히 '''품질 요구 사항'''에 중점을 둔다.
  • 프로젝트에 맞게 조정: PRINCE2는 프로젝트 환경, 규모, 복잡성, 중요도, 시간 능력 및 위험에 맞게 조정된다. 조정은 '''프로젝트 시작''' 프로세스의 첫 번째 활동이며 각 단계마다 검토된다.


PRINCE2의 모든 측면이 모든 프로젝트에 적용될 수 있는 것은 아니므로 모든 프로세스에는 확장성에 대한 참고 사항이 있다. 이는 프로젝트 관리자 (및 프로젝트에 참여하는 다른 사람)에게 프로세스의 ''얼마나''를 적용해야 하는지에 대한 지침을 제공한다. PRINCE2를 특정 프로젝트의 요구 사항에 맞게 조정할 수 있다는 장점이 있지만, PRINCE2의 많은 필수 요소가 생략되어 PINO 프로젝트 (이름만 PRINCE)가 발생할 수 있다는 단점도 있다.

3. 2. 7가지 주제 (Themes)

PRINCE2는 7가지 주제를 갖는다.[39] 이 주제들은 프로젝트 전반에 걸쳐 지속적으로 관리되어야 하는 영역들이다.

  • 타당성 검증 문서 (Business case): 프로젝트의 정당성을 뒷받침한다.
  • 조직 (Organization): 개인이 프로젝트에 참여하는 방식을 구조화한다.
  • 품질 (Quality): 프로젝트에서 제품 품질을 보증하는 방법이다.
  • 계획 (Plans): 프로젝트의 목표, 작업 일정, 작업 내용, 작업자 등이 기록된 문서이다.
  • 리스크 (Risk): 프로젝트의 위험 관리 방법이다. PRINCE2에서 위험은 성과의 불확실성으로 정의하며, 예상보다 좋은 경우와 나쁜 경우가 있다. 위험 관리에서는 위험을 예측, 관리하여 부정적인 영향은 최대한 줄이고 긍정적인 영향은 늘리도록 한다.
  • 변경 (Change): 제품 사양 등의 변경을 관리하는 방법이다.
  • 진척 (Progress): 프로젝트 매니저나 프로젝트 위원회가 프로젝트를 통제하는 방식이다.

3. 3. 7가지 프로세스 (Processes)

PRINCE2는 프로젝트 관리를 위한 방법으로, 7개의 프로세스로 구성된다. 이 프로세스들은 프로젝트의 시작부터 종료까지 수행되는 활동들을 단계별로 나타낸다.[39]

  • 프로젝트 시작 (Starting Up a project): 프로젝트 팀을 임명하고, 임원 및 프로젝트 관리자를 포함하여 프로젝트 개요를 작성한다.
  • 프로젝트 지휘 (Directing a project): 프로젝트 위원회(보드)가 프로젝트 관리자를 지시하고 프로젝트를 감독한다.
  • 프로젝트 계획 (Initiating a project): 사업 타당성을 구체화하고 프로젝트 착수 문서를 작성한다.
  • 단계 조정 (Controlling a stage): 프로젝트 관리자가 팀 관리자에게 작업 패키지 승인, 문제 및 위험 관리, 프로젝트 위원회(보드)에 진행 상황을 보고한다.
  • 결과물 생성 (Managing product delivery): 프로젝트 관리자와 팀 관리자 간의 인터페이스를 제공하며, 프로젝트 작업을 수락, 실행 및 인도하는 데 대한 공식적인 요구 사항을 설정한다.[11]
  • 단계 전환 관리 (Managing a stage boundary): 프로젝트 관리자가 프로젝트 위원회(보드)가 다음 단계를 승인할지 또는 프로젝트를 종료할지 결정하는 데 필요한 정보를 준비한다.
  • 프로젝트 종료 (Closing a project): 프로젝트를 공식적으로 종료하고, 후속 조치를 문서화하고 할당하며, 교훈을 얻고, 혜택을 평가한다.

3. 4. 프로젝트 성과 7가지 측면

PRINCE2에서 프로젝트 성과는 7가지 측면에서 관리된다. 이러한 측면은 '''허용 오차''' 또는 '''성과 목표'''라고도 불리며, 상위 관리 수준에서 하위 수준으로 설정되는 위임된 권한 수준을 정의한다.[10] 책임 관리 수준은 허용 오차를 초과할 것으로 예측되지 않는 한, 주어진 허용 오차 내에서 관리해야 한다. 그렇지 않으면 상위 관리 수준으로 에스컬레이션해야 하는 예외로 간주된다. 이러한 관리 방식은 '예외 관리'라고 불리는 PRINCE2의 원칙 중 하나이다.[10] 일부 조직에서는 허용 오차가 핵심 성과 지표(KPI)가 될 수 있다.[10]

허용 오차 유형관리 제품에 정의됨예시
범위프로젝트/단계 계획, 작업 패키지 설명프린터는 흑백 및 컬러로 문서를 인쇄해야 함.
시간 척도프로젝트/단계 계획, 작업 패키지 설명작업은 2~3개월 이내에 완료되어야 함.
위험사업 타당성, 단계 계획, 작업 패키지 설명프린터가 물에 노출되면 작동하지 않을 수 있음.
품질프로젝트 제품 설명, 제품 설명프린터는 2,000~10,000페이지 인쇄 동안 기계적 고장이 없어야 함.
이점사업 타당성, 단계 계획판매를 통해 20만파운드~40만파운드의 순이익을 얻어야 함.
비용프로젝트/단계 계획, 작업 패키지 설명프로젝트 비용은 10만파운드~15만파운드 사이여야 함.
지속 가능성사업 타당성, 단계 계획, 작업 패키지 설명, 제품 설명프린터 토너는 탄소 중립적이어야 함.


4. PMP와의 비교

프로젝트 관리 전문가(PMP)는 프로젝트 관리 협회의 자격증으로, PRINCE2의 경쟁자로 여겨질 수 있다. 일반적으로 영국, 호주에서는 PRINCE2를 선호하고, 미국 및 아메리카 대륙 국가에서는 PMP를 선호한다. 아시아, 아프리카, 중동 지역에서는 PMP와 PRINCE2에 대한 뚜렷한 선호도가 없다.[20]

PMBOK Guide를 국제표준을 구체화한 안내서(Guide)라고 정의한다면, PRINCE2는 그 안내서 중 좋은 사례(Best Practice)를 참조하여 7개의 원칙에 따라 개별맞춤(tailoring)을 거쳐 만든 방법론(Methodology)에 해당한다고 할 수 있다.[40][39]

PRINCE2와 PMP는 광고 자료에서 서로의 존재를 인정하고 상호 보완적인 제품으로 자리매김하려 한다. PRINCE2는 "방법론"으로, PMP는 "표준"으로 언급되며 서로 함께 사용할 수 있다.[20] 실제로 기업과 실무자는 프로젝트 환경, 지리적 위치, 관련 비용에 따라 한 시스템 또는 두 시스템 모두를 선택한다.

5. 비판 및 한계

PRINCE2는 문서화 작업이 많아 소규모 프로젝트나 변화가 잦은 프로젝트에는 부적합하다는 비판을 받는다.[14] 결과물 구조가 실질적인 작업보다는 형식적인 문서 작성에 집중하게 만들 수 있다는 지적도 있다.

PRINCE2 방법론 자체는 프로젝트의 성공을 보장하지 않으며, 프로젝트 관리자의 역량과 PRINCE2의 적절한 적용이 중요하다. PRINCE2 저자들은 방법론을 프로젝트와 환경의 특정한 요구와 제약에 맞게 조정할 수 있다고 강조한다.[14] 그러나 이러한 맞춤화 강조는 PRINCE2의 반증 불가능 문제를 야기한다는 비판도 있다.[14] 즉, 프로젝트 실패 원인을 PRINCE2 자체의 문제보다는 PRINCE2의 부적절한 적용 탓으로 돌릴 수 있기 때문에, PRINCE2가 실제로 효과적인지 검증하기 어렵다는 것이다.

1997년에서 2007년 사이 블레어 행정부 (및 이후의 영국 정부)에서 발생한 대규모 IT 프로젝트 실패[15][16][17]와 블레어 정부, PRINCE2 공동 소유주인 카피타 간의 재정적 관계 논란[18][19]은 PRINCE2가 "최고의 관행"이라는 주장에 의문을 제기하게 한다. PRINCE2 교육 자료는 이러한 실패를 PRINCE2의 부적절한 맞춤화 탓으로 돌리고, 정부 프로젝트 관리자를 위한 더 많은 PRINCE2 교육을 해결책으로 제시한다.

프로젝트 관리는 복잡한 분야이므로, PRINCE2를 맹목적으로 적용한다고 해서 프로젝트가 성공하는 것은 아니다. 또한 PRINCE2의 모든 요소를 모든 프로젝트에 적용할 수는 없다. 각 프로세스는 적용 가능한 규모의 범위를 가지며, 프로젝트 관리자는 이를 바탕으로 적용할 프로세스를 결정해야 한다. PRINCE2는 프로젝트의 필요에 따라 조정 가능하지만, 기본적인 요소를 생략하면 PRINCE2의 본질을 잃은 프로젝트(PINO영어[25])가 될 수 있다.

참조

[1] 웹사이트 What is PRINCE2®? https://www.axelos.c[...] AXELOS 2017-02-01
[2] 웹사이트 PRINCE2 Consulting Organisations List https://web.archive.[...] 2010-12-20
[3] 서적 PRINCE2 Study Guide https://books.google[...] John Wiley & Sons
[4] 웹사이트 Capita acquires majority stake in ITIL and PRINCE2 https://web.archive.[...] International project management association 2013-07-30
[5] 웹사이트 https://www.peoplece[...] 2024-07-11
[6] 웹사이트 PRINCE2 Methodology Overview: History, Definition & Meaning, Benefits, Certification https://mymanagement[...] 2011-08-10
[7] 웹사이트 PRINCE2 Methodology Overview: History, Definition & Meaning, Benefits, Certification https://mymanagement[...] 2011-08-10
[8] 웹사이트 How Many PRINCE2 Certified In The World? {{!}} PRINCE2 Worldwide Popularity {{!}} Infographic {{!}} Knowledge Train https://www.knowledg[...] 2024-07-13
[9] 간행물 Introducing the PRINCE2 2017 Update https://www.axelos.c[...] Axelos 2017-12-11
[10] 웹사이트 Managing Successful Projects with PRINCE2, 2017 Edition https://www.axelos.c[...]
[11] 문서 PRINCE2 manual
[12] 웹사이트 PRINCE2 Agile® https://web.archive.[...] Axelos 2015-03-06
[13] 웹사이트 PRINCE2 2017 is renamed PRINCE2 6th Edition {{!}} UK https://www.prince2.[...] 2021-06-24
[14] 웹사이트 OGC Best Management Practice – PRINCE2 https://web.archive.[...] 2009-04-22
[15] 웹사이트 The Blair IT projects https://www.zdnet.co[...]
[16] 서적 The Blunders of our Governments Oneworld Publications
[17] 웹사이트 The costly trail of British government IT and 'big bang' project disasters https://www.theguard[...] 2014-08-19
[18] 웹사이트 Blair avoids MPs' questions on Capita https://www.telegrap[...] 2006-04-02
[19] 웹사이트 Capita chairman quits after criticism of loans to Labour https://www.theguard[...] 2006-03-24
[20] 웹사이트 Project Management Professional (PMP) ® Handbook https://web.archive.[...] Project Management Institute 2009-09-18
[21] 문서 foundation
[22] 문서 practitioner
[23] 문서 http://www.prince2.org.uk/web/site/home/Home.asp
[24] 문서 http://www.prince2.org.uk/web/site/examquery.asp
[25] 문서 prince in name only
[26] 문서 starting up a project
[27] 문서 planning
[28] 문서 product based planning
[29] 문서 initiating a project
[30] 문서 business case
[31] 문서 directing a project
[32] 문서 controlling a stage
[33] 문서 managing product delivery
[34] 문서 managing stage boundaries
[35] 문서 closing a project
[36] 문서 product based plannning
[37] 문서 change control
[38] 문서 quality reviews
[39] 서적 Managing successful projects with PRINCE2 http://worldcat.org/[...]
[40] 서적 A guide to the project management body of knowledge (PMBOK guide) : and, Agile practice guide http://worldcat.org/[...]



본 사이트는 AI가 위키백과와 뉴스 기사,정부 간행물,학술 논문등을 바탕으로 정보를 가공하여 제공하는 백과사전형 서비스입니다.
모든 문서는 AI에 의해 자동 생성되며, CC BY-SA 4.0 라이선스에 따라 이용할 수 있습니다.
하지만, 위키백과나 뉴스 기사 자체에 오류, 부정확한 정보, 또는 가짜 뉴스가 포함될 수 있으며, AI는 이러한 내용을 완벽하게 걸러내지 못할 수 있습니다.
따라서 제공되는 정보에 일부 오류나 편향이 있을 수 있으므로, 중요한 정보는 반드시 다른 출처를 통해 교차 검증하시기 바랍니다.

문의하기 : help@durumis.com
