칭다오 지하철
"오늘의AI위키"의 AI를 통해 더욱 풍부하고 폭넓은 지식 경험을 누리세요.
1. 개요
칭다오 지하철은 중화인민공화국 산둥성 칭다오시의 도시 철도 시스템이다. 1935년 지하철 건설이 처음 제안되었으나, 1987년에 본격적인 계획 및 타당성 조사가 시작되었다. 1990년대에 1호선 건설이 추진되었지만, 국가의 승인 중단으로 무산되었다. 2008년 이후 1, 2, 3호선을 포함한 건설 계획이 승인되어 2015년 3호선 일부 구간이 개통되었고, 이후 여러 노선이 추가로 개통되었다. 현재 1, 2, 3, 4, 6, 8, 11, 13호선이 운영 중이며, 추가 노선 건설이 계획되어 있다. 칭다오 지하철은 표준 B1형 철도차량을 사용하며, 구간 요금제를 적용한다.
더 읽어볼만한 페이지
- 칭다오시의 교통 - 칭다오 자오둥 국제공항
칭다오 자오둥 국제공항은 중국 칭다오시 자오저우시에 위치한 국제공항으로, 증가하는 항공 수요에 맞춰 건설되어 칭다오 류팅 국제공항을 대체하여 2021년 8월에 개항했으며, 2개의 4F급 활주로와 대규모 터미널을 갖추고 칭다오 지하철 및 고속철도로 연결된다. - 칭다오시의 교통 - 칭다오 류팅 국제공항
1982년 개항하여 2021년 폐쇄된 칭다오 류팅 국제공항은 산둥성 최초의 국제공항으로서 주요 국제 노선을 운영하며 지역 교통의 중심 역할을 수행했고, 칭다오 지하철 1호선으로 시내와 연결되었던 중국 칭다오의 국제공항이었다. - 2015년 개통한 철도 노선 - 동해선
동해선은 부산에서 강원도, 북한 원산을 잇는 철도 노선으로, 일제강점기에 건설이 시작되어 6.25 전쟁으로 동해북부선이 폐선되고 분단되었으나, 남북 철도 연결 사업이 중단된 후 현재 동해남부선 일부 구간이 광역전철로 운행 중이며, 포항~영덕 구간이 개통되었다. - 2015년 개통한 철도 노선 - 평택선
평택선은 경기도 평택시의 평택역과 포승역을 연결하는 17.3km의 철도 노선으로, 경부선, 서해선 등과 연결되어 수도권 전철 1호선 환승 및 경부선 접근성을 높이며 ITX-마음 열차 등이 운행되고 총 5개의 역이 있다. - 중국의 도시 철도 - 난닝 궤도교통
난닝 궤도교통은 중화인민공화국 난닝시의 도시 철도 시스템으로, 5개의 노선(1호선, 2호선, 3호선, 4호선, 5호선)을 운영하며 총 연장 128.2km, 101개의 역을 갖추고 있다. - 중국의 도시 철도 - 지난 지하철
지난 지하철은 중국 지난시의 도시 철도 시스템으로, 2019년 1호선과 3호선 개통 후 2021년 2호선이 추가되어 현재 3개 노선, 총 연장 96.3km, 48개 역을 운영 중이며, 2025년까지 확장될 예정이고, 단거리표 또는 취안청퉁으로 요금을 지불한다.
칭다오 지하철 - [철도 노선]에 관한 문서 | |
---|---|
개요 | |
![]() | |
![]() | |
소유주 | 칭다오 지하철 공사 |
위치 | 칭다오 시, 산둥 성, 중화인민공화국 |
교통 유형 | 도시 철도 |
노선 수 | 8 (운행 중) |
역 수 | 186 (운행 중) |
웹사이트 | 칭다오 지하철 공식 웹사이트 |
개통일 | 2015년 12월 16일 |
운영자 | 칭다오 지하철 공사 |
차량 수 | 86대 이상 |
시스템 길이 | 342.3 km (운행 중) |
궤간 | 표준궤 |
![]() | |
서비스 지역 | 칭다오 |
최고 기록 | 224만 4300명 (2023년 5월 1일) |
연간 수송량 | 4억 1095만 5천명 (2023년) |
일반 정보 | |
중국어 (간체) | 青岛地铁 (Qīngdǎo Dìtiě) |
기타 정보 | |
통행 방향 | 우측 통행 |
설계 최고 속도 | 120 km/h |
2. 역사
칭다오 시에 지하철을 건설하려는 구상은 중화민국 시대인 1935년부터 존재했다. 이는 중국에서 가장 먼저 지하철 건설을 제안한 사례 중 하나였으나 당시 사회적 혼란으로 실현되지 못했다. 이후 1987년에 다시 계획 및 조사가 시작되었고 1994년에는 시험 구간 공사가 시작되기도 했지만, 중앙 정부의 정책 변경으로 인해 중단되었다.

본격적인 건설은 2000년대 후반에 다시 추진되어 2009년에 공사가 재개되었다. 여러 어려움 속에서도 공사는 진행되었고, 마침내 2015년 12월 16일에 3호선의 북쪽 구간(솽산역 - 칭다오 북역)이 개통되면서 칭다오 시민들의 오랜 숙원이 이루어졌다. 최종적으로는 총 16개 노선, 836km에 달하는 대규모 지하철 네트워크 건설을 목표로 하고 있다.
2. 1. 초기 계획 (1935년)
칭다오 시는 중화민국 시대인 1935년에 도시 개발 계획의 일환으로 "도심 고속 교통" 시스템, 즉 지하철 건설을 제안했다.[1] 이는 중국에서 지하철 건설을 제안한 최초의 사례였다.[1] 당시 계획자들은 당장 고속 교통의 필요성이 커 보이지 않더라도 미리 준비하는 것이 중요하다고 강조하며 프로젝트 추진을 주장했다.[1]계획된 노선은 총 42km 길이로, 시내 구간은 지하로, 교외 구간은 고가로 건설될 예정이었다.[1] 모든 차량은 전기로 구동하여 깨끗하고 위생적인 도시 환경을 유지하고자 했다.[1] 그러나 당시의 사회적 불안 때문에 이 계획은 실제로 실행되지 못하고 서류상으로만 남게 되었다.[1][2]
2. 2. 1차 건설 시도 (1987-2000)
1987년 4월, 칭다오시는 공식적으로 철도 운송 네트워크에 대한 계획 및 타당성 조사를 시작했다. 1989년까지 약 48km를 포괄하는 "2개 노선과 1개 루프" 네트워크에 대한 초기 계획이 마련되었다. 1990년, 칭다오시 계획 위원회는 칭다오 지하철 프로젝트의 1단계 계획을 국가 계획 위원회에 제출했고, 1991년 6월에는 국무원의 승인을 받았다.1993년에는 칭다오 지하철 공사 건설 사무소가 설립되었고, 이후 지하철 계획 및 건설을 감독하기 위해 칭다오 지하철 회사가 설립되었다. 1994년, "칭다오 도시 종합 교통 계획"을 통해 네트워크 계획은 총 약 96km의 "4개 노선과 1개 루프" 구조로 확장되었다. 같은 해 칭다오 지하철 회사가 공식적으로 설립되었으며, 12월 24일에는 "2개 역과 1개 구간의 선로"를 포함하는 1호선 1단계 프로젝트의 시험 구간 건설이 시작되었다.
그러나 1995년 12월 28일, 국무원은 도시 지하철 프로젝트의 승인을 중단하고 이미 승인된 여러 프로젝트의 외부 계약 체결을 중단하라는 통지를 발표했다. 이에 따라 국가 계획 위원회는 타당성 조사 보고서의 승인과 건설 시작을 중단했다. 2000년까지 지하철 시험 구간이 완료되고 검사를 마쳤으며, "칭다오 지하철 1단계 타당성 조사 보고서"가 국가 계획 위원회에 승인을 위해 제출되었으나, 중앙 정부의 방침 변경으로 인해 답변을 받지 못하고 프로젝트는 다시 중단되었다.
2. 3. 본격적인 건설 (2008-현재)
2008년 9월, 1, 2, 3호선을 포함하는 "칭다오 도시 급행 교통 건설 계획"이 국가발전개혁위원회(NDRC)의 승인을 받기 위해 제출되었다. 12월에는 환경 보호부가 환경 영향 보고서를 승인하는 문서를 발표했고(2009년 제85호), NDRC의 전문가 검토를 통해 건설 계획이 승인되었다. 이는 새로운 지하철 시험 구간의 예비 작업이 공식적으로 시작되었음을 의미하며, 그 범위가 처음으로 정의되었다.2009년 2월 20일, 한 개 역인 허시역(현재 지하철 빌딩)과 허시역에서 바오얼역(현재 창사로)까지 이어지는 한 구간의 선로를 포함하는 새로운 지하철 시험 구간의 건설이 확정되었다. 4월에는 "칭다오 도시 급행 교통 건설 계획(2009-2016)"에 대한 검토 회의가 열렸고, 그 결과 계획은 2호선과 3호선에만 집중하도록 조정되었다. 2호선과 3호선의 1단계는 2010년부터 2016년까지 두 단계에 걸쳐 건설될 예정이었으며, 총 길이는 54.7km이고 46개의 역을 포함했다.
2009년 6월 26일, 시험 구간 건설이 시작되었고, 같은 해 11월 30일에는 지하철 빌딩 역에서 칭다오 지하철 기공식이 열렸다. 그러나 3호선 건설 과정에서 지질 문제 및 이주 관련 어려움 등 다양한 문제로 인해 지연이 발생했다. 결국 3호선의 첫 번째 구간인 북쪽 절반 구간(솽산 역 - 칭다오 북역)이 2015년 12월 16일에 우선 개통되었다. 최종 계획으로는 총 16개 노선, 836km에 달하는 방대한 지하철 네트워크 건설을 목표로 하고 있다.
3. 운영 노선
중화민국 시대인 1935년부터 칭다오시에 지하철을 건설하려는 구상이 있었으며, 1987년 조사를 시작하여 1994년에 공사가 시작되었으나 중앙 정부의 방침 변경으로 잠시 중단되었다. 2009년 건설 공사가 재개되어, 2015년 12월 16일 3호선 북쪽 구간(솽산역 - 칭다오 북역)이 처음 개통되었다. 최종 계획으로는 16개 노선, 총 연장 836km에 달한다.
현재 운영 중인 노선은 다음과 같다.
노선 | 종착역 (행정구역) | 개통일 | 총 연장 (km) | 역 개수 | |
---|---|---|---|---|---|
1호선 | 왕자가강역 (황다오구) | 둥궈좡역 (청양구) | 2020년 | 59.82 | 41 |
2호선 | 타이산루역 (스베이구) | 리춘 공원역 (리창구) | 2017년 | 24.387 | 22 |
3호선 | 칭다오역 (스난구) | 칭다오 북역 (리창구) | 2015년 | 24.472 | 22 |
4호선 | 인민회당역 (스난구) | 다허둥역 (라오산구) | 2022년 | 30.71 | 25 |
6호선 | 헝윈산루역 (황다오구) | 링산만역 (황다오구) | 2024년 | 30.76 | 21 |
8호선 | 칭다오 북역 (리창구) | 자오저우 북역 (자오저우시) | 2020년 | 48.3 | 11 |
11호선 (오션텍 밸리 라인) | 먀오링루역 (라오산구) | 첸구산역 (지모구) | 2018년 | 54.371 | 21 |
13호선 (서해안선) | 자링장 서로역 (황다오구) | 둥자커우역 (황다오구) | 2018년 | 69.6 | 23 |
총계 | 311.5km | 165 |

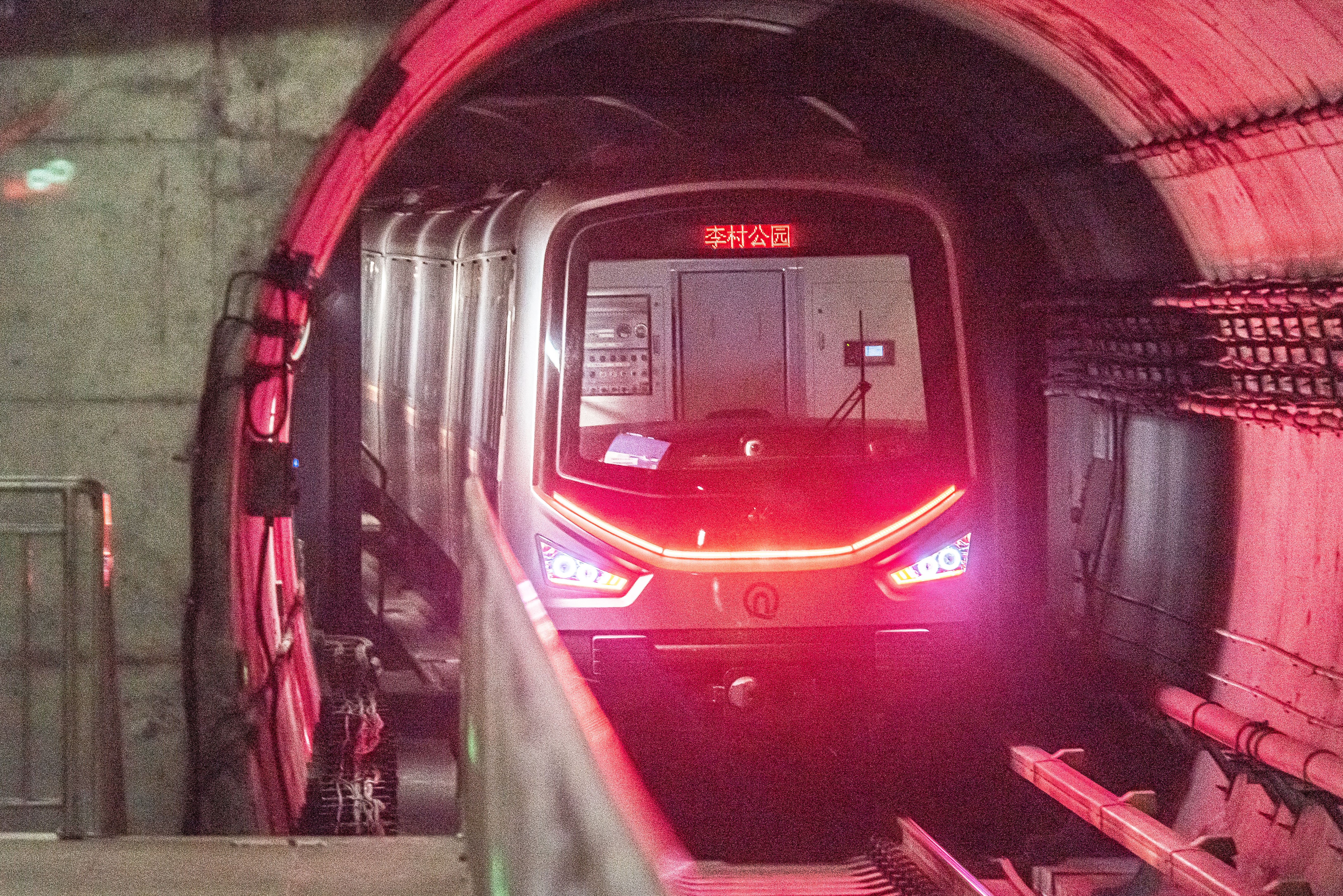

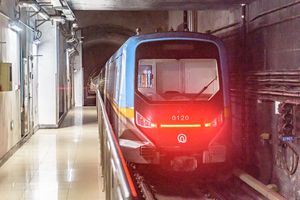

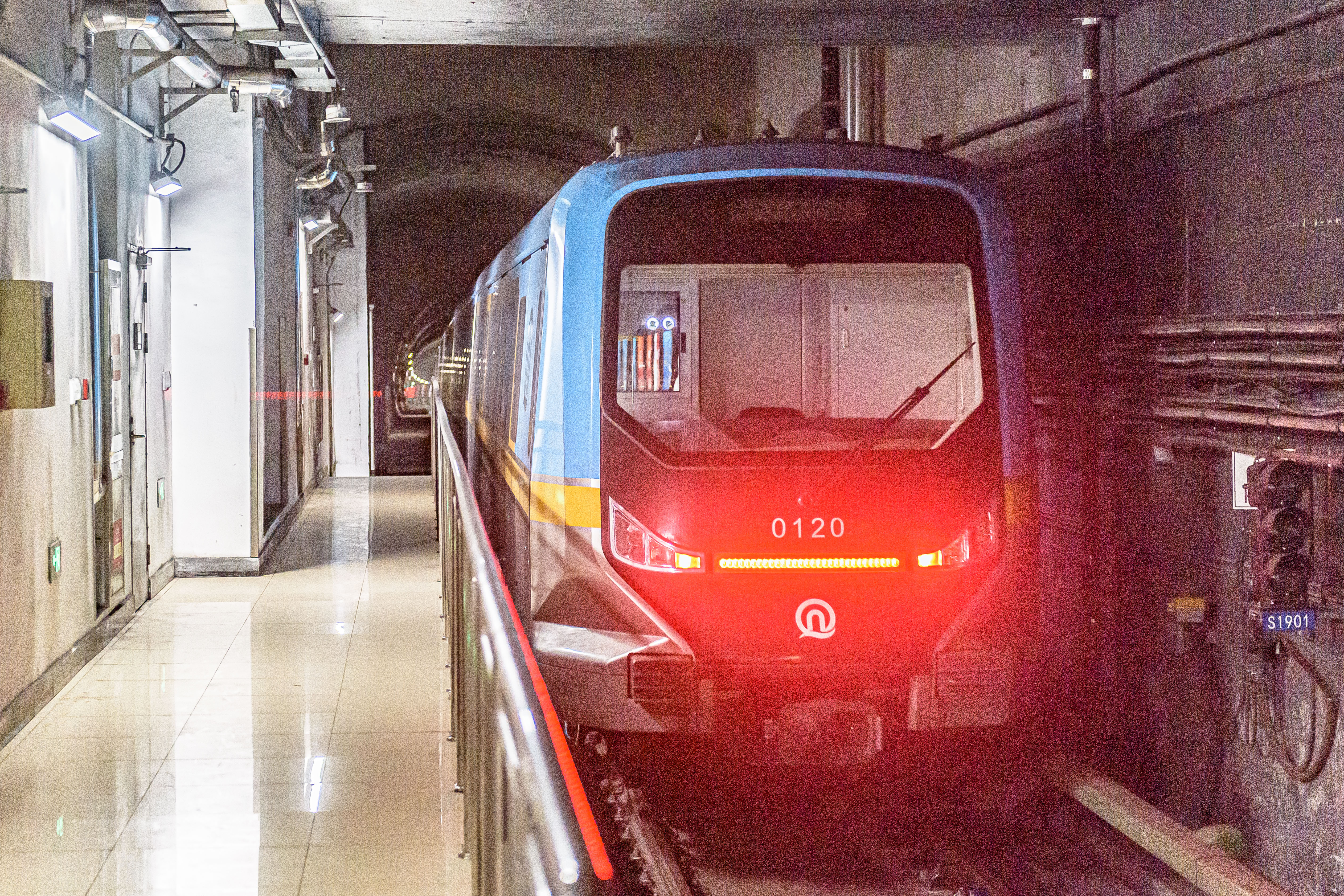

3. 1. 1호선
칭다오 지하철 1호선은 황도구의 왕자가강역[21]과 성양구의 둥궈좡역[21]을 연결하는 노선이다. 총 연장은 60.11km이고, 역 수는 41개이다.[22] 노선 고유 색상은 '''노란색'''이다.[4]1호선은 1994년에 처음 착공되었으며, 두 구간으로 나뉘어 개통되었다. 칭다오 북역과 둥궈좡역을 잇는 북부 구간(22km)이 2020년 12월 24일에 먼저 개통되었고, 이어서 칭다오 북역과 왕자가강역을 잇는 남부 구간(38km)이 2021년 12월 30일에 개통되면서 전 구간 운행을 시작했다.[3]

3. 2. 2호선

칭다오 지하철 2호선은 타이산루역(시북구)과 이촌공원역(이창구)을 잇는 노선으로, 총 연장은 24.387km이고 22개의 역이 있다. 2012년에 건설을 시작하여 2017년 12월 10일 즈취안루역과 이촌공원역 사이 구간이 처음으로 개통되었다.[5][8][6] 이후 2019년 12월 16일에는 즈취안루역에서 타이산루역까지 서쪽 구간이 개통되었고, 2024년에 추가 연장이 이루어졌다. 노선 색상은 '''빨간색'''이다.[7] 현재 이촌공원역에서 스보위안역까지 11.45km, 8개 역 규모의 2기 구간이 건설 중이다.
3. 3. 3호선

3호선은 칭다오 지하철의 첫 번째 노선으로, 2009년 11월 30일에 건설을 시작했다. 130억위안 (19억달러)의 자금이 투입되었으며, 총 연장은 24.472km이고 22개의 역으로 구성되어 있다. 시남구의 칭다오역에서 이창구의 칭다오 북역까지 이어진다.
3호선 북쪽 구간(솽산역 - 칭다오 북역)은 2015년 12월 16일에 시험 운행을 시작했으며, 남쪽 구간은 1년 뒤인 2016년 12월 18일에 개통되어 전 구간 운행을 시작했다. 3호선의 노선 색상은 '''파란색'''이다.[8][9]
3. 4. 4호선
4호선은 시남구의 인민회당역과 노산구의 다허둥역을 연결하는 칭다오 지하철 노선이다. 2016년에 착공하여 2022년 12월 26일에 전 구간이 개통되었다. 총 연장은 30.7km이며, 25개의 역[22]으로 구성되어 있다. 4호선의 고유 색상은 '''녹색'''이다.
3. 5. 6호선
6호선 1단계 건설은 2019년 12월 16일에 시작되었다. 1단계 구간은 링산만역(灵山湾站|링산완잔zho)부터 헝윈산루역(恒云山路站|헝윈산루잔zho)까지 총 30.762km 길이에 21개의 지하역으로 이루어져 있다.[10][11] 이 1단계 구간은 2024년 4월 26일에 개통되었다.[12] 6호선의 노선 색상은 '''하늘색'''이며, 현재 자동 열차 운전이 가능한 유일한 노선이다.3. 6. 8호선

칭다오 지하철 8호선은 자오저우 북역과 칭다오 북역을 잇는 노선으로, 노선 색상은 '''분홍색'''이다.
북부 구간인 자오저우 북역 ~ 칭다오 북역 구간은 2016년에 착공하여 2020년 12월 24일에 개통되었다. 이 구간의 총 연장은 49.61km이며, 11개의 역으로 구성되어 있다.
현재 남부 구간(칭다오 북역 ~ 우쓰광창역, 12.5km, 7개 역)과 지선(다젠역 ~ 자오저우역, 18.5km, 7개 역)이 건설 중에 있다.
3. 7. 오션텍 밸리 라인 (11호선)

라오산구 먀오링루역에서 즉묵구 첸구산역까지 운행하는 노선으로, 2024년 '11호선'에서 '오션텍 밸리 라인'으로 명칭이 변경되었다. 노선 색상은 '''짙은 파란색'''이다.
1단계 구간인 먀오링루역 ~ 첸구산역 구간은 2013년에 착공하여 2018년 4월 23일 개통했다. 총 길이는 54.4km이며, 21개의 역으로 구성되어 있다.
3. 8. 서해안선 (13호선)
칭다오 지하철 13호선은 2024년부터 '''서해안선'''(西海岸线|시하이안셴중국어)으로 명칭이 변경되었으며, 별칭은 서해안 쾌선(西海岸快线|시하이안콰이셴중국어)이다. 노선 색상은 '''청록색'''이다.1기 및 2기 구간인 징강산루역과 둥자이커우 기차역 사이 구간(21개 역, 66.813km)은 2018년 12월 26일에 처음 개통되었다. 2023년에는 북쪽으로 자링장시루역까지 2.8km 연장 구간(2개 역 추가)이 개통되었다.
현재 서해안선은 자링장 서로역(황도구)부터 동가구역(황도구)까지 총 연장 69.6km이며, 23개의 역을 운영하고 있다. 착공은 2014년에 시작되었다.

4. 건설 계획
칭다오시에 지하철을 건설하려는 구상은 중화민국 시대인 1935년부터 존재했다. 1987년에 조사가 시작되었고 1994년에 공사가 시작되었지만, 중앙 정부의 방침 변경으로 인해 일시 중단되었다. 2009년에 건설 공사가 재개되어, 2015년 12월 16일에 3호선의 북쪽 절반 구간(솽산 역 - 칭다오 북역)이 우선 개통되었다. 최종 계획으로는 16개 노선 836km에 달한다.
2022년 12월 현재, 칭다오 지하철 1호선, 칭다오 지하철 2호선, 칭다오 지하철 3호선, 칭다오 지하철 4호선, 칭다오 지하철 6호선, 칭다오 지하철 8호선, 칭다오 지하철 11호선, 칭다오 지하철 13호선이 개통되어 있다.
노선 | 구간 | 킬로미터 | 역 수 | 착공 연도 | 개통 연도 | 최신 구간 개통 연도 | 상황 | |||
---|---|---|---|---|---|---|---|---|---|---|
개통 | ||||||||||
칭다오 지하철 1호선 | 왕자강역 | 둥궈좡역[21] | 60.11km | 41[22] | 1994 | 2020 | 2021 | 전 노선 개통 | ||
칭다오 지하철 2호선 | 쓰촨루역 | 리춘 공원역 | 25.09km | 18 | 2012 | 2017 | 2019 | 구간 건설 중 | ||
칭다오 지하철 3호선 | 칭다오역 | 칭다오 북역 | 24.95km | 22 | 2009 | 2015 | 2016 | 전 노선 개통 | ||
칭다오 지하철 4호선 | 인민회당역 | 다허둥역 | 30.7km | 25[22] | 2016 | 2022 | 2022 | 전 노선 개통 | ||
칭다오 지하철 6호선 | 칭다오 서역 | 헝윈산루역 | 30.76km | 21 | 2019 | 2024 | 전 노선 개통 | |||
칭다오 지하철 8호선 | 자오저우 북역 | 칭다오 북역 | 49.61km | 11 | 2016 | 2020 | 2020 | 구간 건설 중 | ||
칭다오 지하철 11호선 | 먀오링루역 | 아오산완역 | 58.35km | 22 | 2013 | 2018 | 2018 | 아오산완역 미개방 | ||
칭다오 지하철 13호선 | 징강산루역 | 둥자커우역 | 67.04km | 21 | 2014 | 2018 | 2018 | 구간 건설 중 | ||
건설 중 | ||||||||||
2호선 | 리춘 공원역 | 스보위안역 | 11.45km | 8 | N/A | N/A | N/A | 건설 중 (2기 구간) | ||
칭다오 지하철 5호선 | 마이다오역 | 윈링루역 | 29.6km | 24 | N/A | N/A | N/A | 건설 중 (1기 구간) | ||
칭다오 지하철 7호선 | 아오판 중심역 | 베이안역 | 48.5km | 35 | N/A | N/A | N/A | 건설 중 (1기 구간) 싱궈루역・둥궈좡역 사이는 1호선으로 개통 | ||
8호선 | 칭다오 북역 | 우쓰광창역 | 12.5km | 7 | 2016 | N/A | N/A | 건설 중 | ||
8호선 지선 | 다젠역 | 자오저우역 | 18.5km | 7 | N/A | N/A | N/A | 건설 중 | ||
9호선 | 홍다오커지관・팡터역 | 왕거좡난역 | 51.5km | 27 | N/A | N/A | N/A | 건설 중 (1기 구간) | ||
13호선 | 자링장시루역 | 징강산루역 | 2.4km | 2 | 2014 | 2023(예정) | N/A | 건설 중 | ||
15호선 | 스라오런역 | 중처쓰팡역 | 48.5km | 16 | N/A | N/A | N/A | 건설 중 (1기 구간) |
4. 1. 2단계 건설 계획 (2013-2021)
2013년부터 2021년까지의 칭다오 지하철 2단계 건설 계획은 2016년 4월 중화인민공화국 국가발전개혁위원회의 승인을 받았다.[13] 이 계획에는 타이둥역(台東站)과 랴오양둥루역(遼陽東路站)과 같은 환승역을 추가로 건설하여 시민들에게 더 많은 교통 선택지를 제공하는 내용이 포함되었다.2단계 건설 계획에 포함된 주요 노선 조정 및 신설 구간은 다음과 같다.
노선 | 종점 | 건설 시작 | 개통 예정일 | 길이 (km) | 신설 역 | 자료 | |
---|---|---|---|---|---|---|---|
2호선 (1단계 조정) | 쓰촨루 (칭다오 페리 터미널) | 타이산루 | 2019 | 2024 | 3.84km | 3 | [13] |
8호선 (남부 구간) | 5.4 광장 | 칭다오 북역 | 2016 | 2025 | 13.1km | 7 | [13] |
2호선 1단계 조정 구간인 타이산루역에서 쓰촨루(칭다오 페리 터미널)역까지 3.84km 연장 공사는 2019년 10월 26일에 시작되었다.[14]
4. 2. 3단계 건설 계획 (2021-2026)
칭다오 지하철의 3단계 건설 계획(2021-2026)은 2021년 8월 19일 국가발전개혁위원회의 승인을 받았다.[17][18]노선 | 종점 | 건설 시작 | 개통 예정일 | 연장 (km) | 신설 역 | 출처 | |
---|---|---|---|---|---|---|---|
2호선 2단계 | 리춘 공원 | 국제원예박람원 | 2021 | 2026 | 8.9km | 8 | [18] |
5호선 | 마이다오 | 윈링루 | 2021 | 2028 | 32.7km | 29 | [18] |
6호선 (2단계) | 신툰루 | 칭다오 서역 | 2022[19] | 2027 | 14.7km | 10 | [18] |
7호선 (2단계 북부) | 둥궈좡 | 잉푸루 | 2021 | 2025 | 12.8km | 11 | [18] |
7호선 (2단계 남부) | 싱궈루 | 창커우 | 2021 | 2026 | 3.7km | 3 | [18] |
8호선 (지선) | 다젠 | 자오저우역[20] | 2022 | 2027 | 20.4km[20] | 11 | [20] |
9호선 | 하이시춘 | 궁뎬숴 | 2022[19] | 2027 | 16.6km | 13 | [18] |
15호선 | 샤왕부 | 쓰팡창 | 2022 | 2028 | 30.8km | 15 | [18] |
5. 차량
모든 노선은 표준 B1형 철도차량을 사용한다. 일반적으로 6량 편성으로 운행하며, 해양과학원선과 서해안선은 4량 편성으로 운행한다. 전력은 직류 1500V의 제3궤조를 통해 공급된다. 각 노선에는 서로 다른 외관과 도색을 가진 열차가 운행된다.

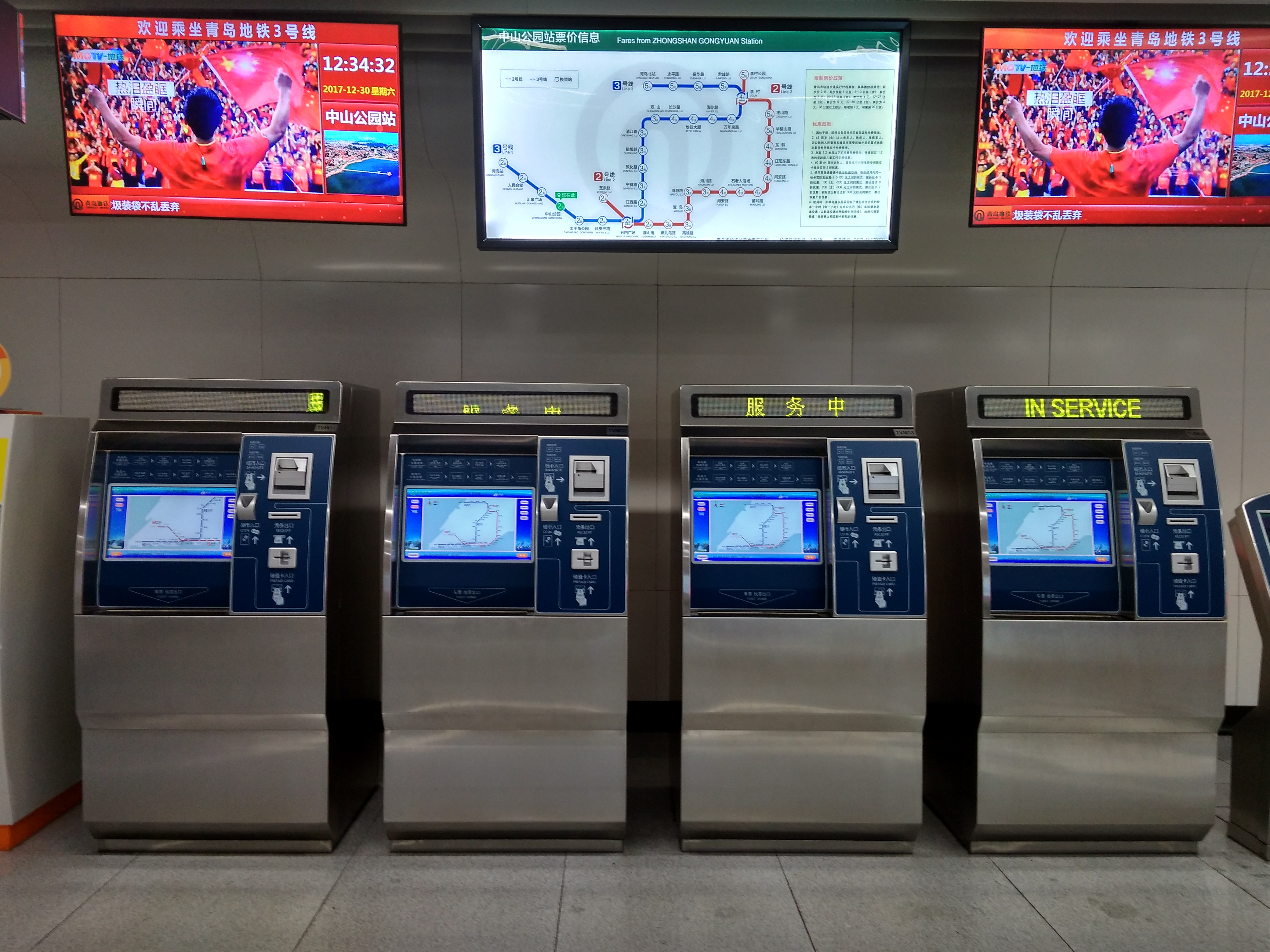

6. 요금 및 발권 시스템
칭다오 지하철역의 자동 요금 징수(AFC) 시스템은 다음과 같은 주요 기기를 포함한다.
- 자동 발권기(TVM): 역의 비지불 구역에 위치하며, 1회권 구매, 충전식 교통카드 충전 또는 사전 구매한 티켓 수령이 가능하다. 현금, 알리페이(Alipay) 또는 위챗(WeChat)과 같은 모바일 결제 앱을 사용하거나, 칭다오 지하철 앱에서 QR 코드를 스캔하여 결제할 수 있다.
- 티켓 확인 기기(TCM): 비지불 구역에 위치하며, 티켓 또는 카드의 종류, 유효성, 잔액 및 최근 거래 내역을 확인할 수 있다.
- 자동 게이트(AGM): 비지불 구역과 지불 구역 사이에 위치하며, 출입을 위해 카드 또는 QR 코드를 스캔해야 한다. 출구에서는 1회권이 수거되며, 충전식 교통카드 사용자의 요금이 차감된다.
- 직원 서비스 기기(BOM): 역 서비스 센터에 위치하며, 직원들이 티켓 환불, 분실 또는 유효하지 않은 카드 처리, 초과 요금 징수 등 TVM으로 해결할 수 없는 문제를 해결하도록 지원한다.
- 셀프 서비스 단말기(STT): 역 서비스 센터에 위치하며, 지불 구역 내의 승객이 카드 업데이트, 잔액 조회, 티켓 문제 해결 등 티켓 관련 작업을 직접 처리할 수 있다.
칭다오 지하철은 구간 요금제를 채택하고 있다. 기본 요금은 2CNY(할인 제외)이다. 거리별 요금은 아래 표와 같다.
거리 | 요금 (위안) |
---|---|
기본 5km 이내 | 2CNY |
5km 초과 ~ 10km 이내 | 3CNY |
10km 초과 ~ 17km 이내 | 4CNY |
17km 초과 ~ 27km 이내 | 5CNY |
27km 초과 ~ 38km 이내 | 6CNY |
38km 초과 | 매 초과 구간당 추가 1CNY |
칭다오 지하철에서 사용되는 1회권의 다양한 종류 (앞면과 뒷면)
7. 로고
로고의 글자 부분은 회사 약자인 중국어 青岛地铁|칭다오디톄중국어와 영어 대문자 'QINGDAO METRO'로 이루어져 있다. 그림 부분은 칭다오를 뜻하는 영어 머리글자 'Q'를 기본 형태로 삼고 있다. 전체적으로 둥근 모양은 지하철 터널 입구를 형상화한 것이며, 아래쪽의 물결무늬는 해안 도시로서의 특징을 나타낸다. 로고 전체에 사용된 녹색은 지하철이 친환경 교통수단임을 상징한다.
8. 사건 및 사고
날짜 | 노선 | 위치 | 내용 | 인명 피해 |
---|---|---|---|---|
2018년 4월 13일 | 2호선 | 하이신교역 인근 | 서부 구간 공사 중 지반 침하 사고가 발생했다. | 없음 |
2018년 11월 26일 | 8호선 | B2 구간 01-2 작업 공간 | 제트 작업 중 부분적인 분리가 발생하여 작업자가 작업 플랫폼에서 추락했다. 병원으로 이송되었으나 사망했다. | 사망 1명 |
2018년 12월 20일 | 4호선 | 건설 현장 | 생산 과정에서 사고가 발생했다. | 사망 1명 |
2019년 5월 27일 | 4호선 | 사구 지역 건설 구간 | 건설 구간이 붕괴되는 사고가 발생했다. | 사망 5명 |
2023년 2월 20일 | 5호선 | 스라오런 해변역 공사 현장 | 로터리 드릴링 장비를 수리하던 중 사고가 발생하여 정비 작업자가 사망했다. | 사망 1명 |
