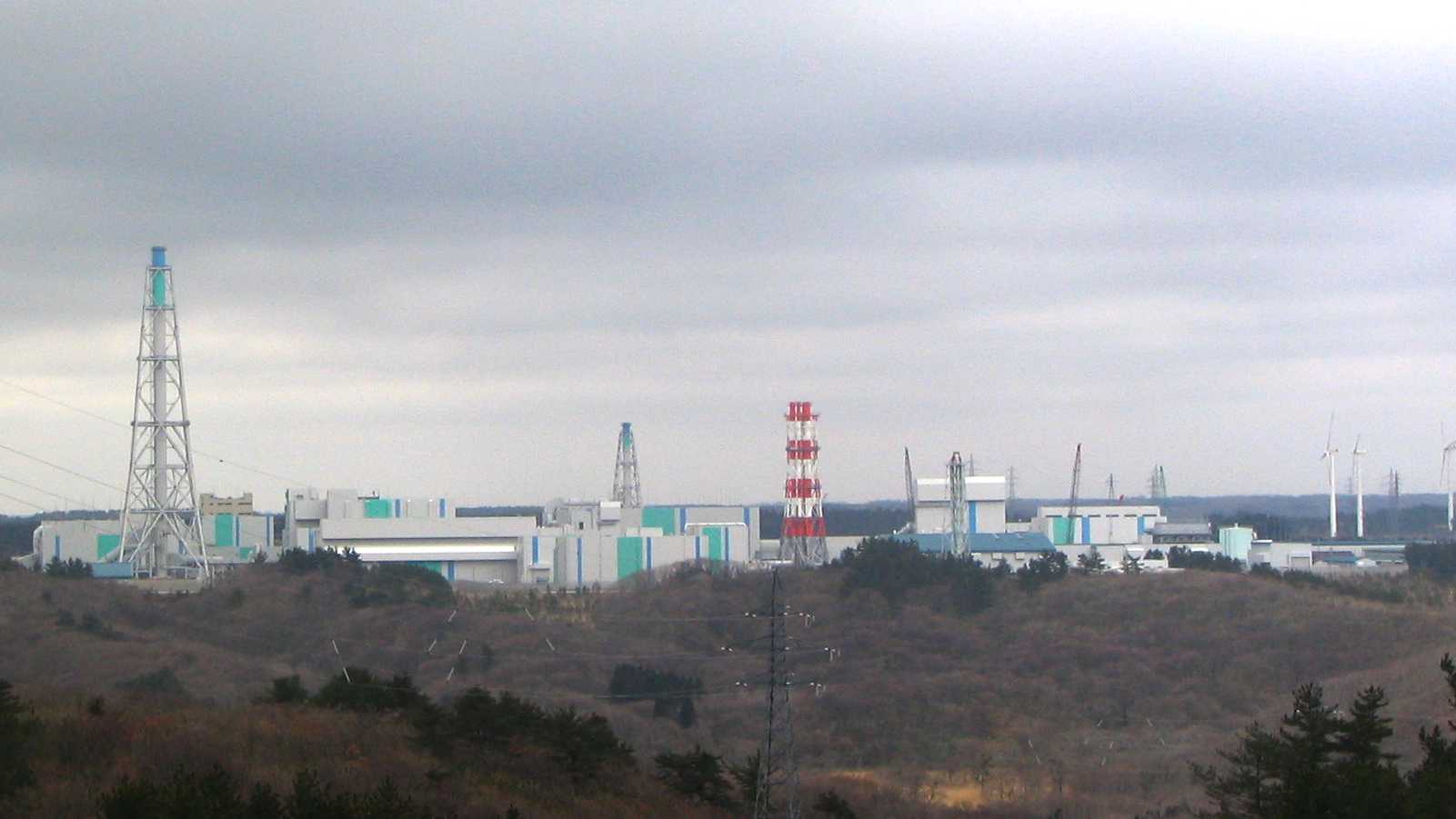

롯카쇼 핵재처리장
"오늘의AI위키"의 AI를 통해 더욱 풍부하고 폭넓은 지식 경험을 누리세요.
1. 개요
롯카쇼 핵재처리장은 일본 아오모리현 롯카쇼촌에 건설 중인 시설로, 사용후 핵연료 재처리와 핵폐기물 관리를 목표로 한다. 1993년 착공하여 1997년 완공 예정이었으나, 기술적 문제, 안전 기준 강화 등으로 2024년까지 27차례 완공이 연기되어 2026년 완공을 목표로 하고 있다. 이 시설은 연간 최대 8톤의 플루토늄을 생산할 수 있어 핵확산 우려를 낳고 있으며, 방사성 물질 배출, 지진 위험, 잦은 사고 발생 등 환경 및 안전 문제도 제기된다. 이에 대해 일본 국내외에서 반대 운동이 지속적으로 전개되고 있으며, 한국은 일본의 핵 투명성과 안전성을 요구하며 동북아 안보에 미칠 영향에 대해 우려하고 있다.
더 읽어볼만한 페이지
- 롯카쇼촌 - 오가와라호
오가와라호는 아오모리현 동부에 위치한 현내 최대 면적의 기수호로, 다양한 어종과 철새가 서식하는 생태계의 보고이자 관광 명소이며, 과거 진주만 공격 훈련장으로 사용되기도 했다. - 핵연료 재처리 공장 - 셀라필드
셀라필드는 영국 컴브리아에 있는 대규모 원자력 시설 단지로, 핵물질 생산 기지에서 현재는 시설 해체 및 방사성 폐기물 처리 작업이 진행 중이며, THORP 재처리 공장과 마그녹스 연료봉 재처리 공장 등의 시설을 갖추고 세계 최초의 상업 운전 원자력 발전소인 콜더 홀이 위치하기도 했다. - 핵연료 재처리 공장 - 프라이드 핵재처리장
프라이드 핵재처리장은 대한민국에서 개발 중인 파이로프로세싱 방식의 사용후 핵연료 재처리 시설이며, 핵무기 생산 가능성 논란과 한반도 비핵화 문제와 관련되어 있고, 2025년 종합시험시설 준공을 목표로 하고 있다. - 일본의 원자력 - 후쿠시마 제1 원자력 발전소
후쿠시마 제1 원자력 발전소는 일본 후쿠시마현에 위치한 6기의 비등수형 원자로로 구성된 발전소로, 2011년 동일본 대지진과 쓰나미로 인해 심각한 사고가 발생하여 현재 해체 및 오염 정화 작업이 진행 중이며 방사성 오염수 해양 방류 문제로 논란이 있다. - 일본의 원자력 - 도쿄 전력
도쿄 전력은 1951년 설립된 일본의 전력 회사로, 2011년 후쿠시마 제1 원자력 발전소 사고 이후 국유화되었으며, 현재는 지주회사 체제로 운영된다.
롯카쇼 핵재처리장 | |
---|---|
지도 | |
개요 | |
명칭 | 롯카쇼 핵연료 재처리 시설 |
원어 명칭 | 六ヶ所村核燃料再処理施設 (롯카쇼무라 가쿠넨료 사이쇼리 시세쓰) |
위치 | 일본 아오모리현 롯카쇼무라 |
좌표 | 40°58′27.3″N 141°19′35.3″E |
시설 정보 | |
소유주 | 일본원자력연료 주식회사 |
운영 주체 | 일본원자력연료 주식회사 |
착공 | 1993년 4월 |
가동 목표 | 2024년 상반기 (예정) |
처리 용량 | 연간 800톤 |
재처리 방식 | 퓨렉스(PUREX) 방식 |
기술 사양 | |
핵연료 종류 | 경수로 사용후 핵연료 |
주요 생산 물질 | 플루토늄 우라늄 |
저장 능력 | 사용후 핵연료 저장 풀: 3,000톤 고준위 방사성 폐기물 저장: 2,880개 (유리 고화체 기준) |
기타 정보 | |
논란 및 문제점 | 방사능 유출 사고 위험 핵확산 우려 지역 주민과의 갈등 |
2. 역사
롯카쇼 핵재처리장은 일본의 원자력 발전소에서 사용된 사용후 핵연료를 모아 그 속에서 핵연료의 우라늄과 플루토늄을 추출하는 재처리 공장이다. 아오모리현가미키타군롯카쇼촌 야에히라 지구에 건설이 진행 중이다. 이바라키현도카이촌에 있는 일본원자력연구개발기구 소유의 재처리 공장을 대체하는 시설로, 아오모리현롯카쇼촌 부지 내에는 우라늄 농축 공장, 롯카쇼 저준위 방사성 폐기물 매립 센터, 롯카쇼 고준위 방사성 폐기물 저장 관리 센터가 함께 건설되고 있다. 향후 MOX 연료 공장 건설도 예정되어 있어, 핵연료 사이클을 위한 핵연료 콤비나트를 형성한다.
프랑스로부터 기술 협력을 받고 있으며,[31] 국제 원자력 기구의 사찰을 받고 있다.
2006년 3월 31일, 일본원자력연료는 롯카쇼무라와 인접한 미사와시 등 5개 시정촌과 액티브 시험(시운전)에 대한 안전 협정을 체결했다. 같은 날 시작된 액티브 시험에서는 17개월에 걸쳐 실제 사용후 핵연료에서 플루토늄을 추출하여 시설의 안전성과 환경에 방출되는 방사성 물질의 양을 확인했다.
2020년 7월 29일, 원자력규제위원회로부터 새로운 규제 기준에 적합하다는 변경 허가를 받았다.[39]
2021년 6월 25일, 일본원연의 롯카쇼 재처리 공장 총 사업비가 약 5000억엔 증가하여 약 14.4조엔으로 늘어나는 것으로 나타났다. 이는 새로운 규제 기준 대응과 공장 완공 지연의 영향이다.[40]
2. 1. 초기 계획 및 착공
1993년에 공사가 시작되어 원래는 1997년에 완공될 예정이었으나, 잦은 연기로 인해 2017년까지 23번이나 완공일이 연기되었다.[6][1] 2016년 몬주 원자력 발전소의 고속 증식로 폐쇄로 핵연료 재처리 정책의 필요성이 줄어들었고,[1] 2018년 8월에는 부식된 파이프가 추가로 발견되었다.[7]
2017년 12월, 후쿠시마 제1 원자력 발전소 사고 이후 강화된 안전 기준을 충족하기 위해 재처리 공장과 MOX 연료 제조 공장에 추가적인 안전 조치를 취하면서 완공일이 2021년으로 연기되었다.[6] 2020년에는 추가적인 냉각탑 건설 등 안전 조치를 위해 완공일이 2022년으로 다시 연기되었으며,[10] 2023년 현재, JNFL은 2024년 4월부터 10월 사이에 가동될 것이라고 주장한다.[11]
1993년 착공 당시 1997년 완공 예정이었으나,[32] 여러 문제로 인해 준공은 26차례 연기되었다.[33] 2015년 11월 16일 준공 시기를 2018년도 상반기로 변경한다고 발표했으나,[51] 2017년 10월 11일 건물 빗물 유입 문제 등에 대한 점검 누락 및 허위 기재 문제가 드러났다. 일본원연의 구도 겐지 사장은 2018년도 상반기 완성 목표에 대해 "어렵다"고 언급했으며, 원자력규제위원회는 허위 기재를 보안 규정 위반으로 간주하여 안전 심사를 중지했다.[34][35][36]
건설 비용은 최초 발표되었던 7600억엔에서 2011년 2월 2.193조엔,[37] 2017년 7월 약 2.95조엔으로 증가했다.[38]
2024년 8월 23일, 일본원연은 완성 시기를 "2024년도 상반기 가능한 한 조속히"에서 약 2년 반 연기하여 2026년도 중 완성을 목표로 조정한다고 발표했다. 이는 27번째 연기이다.[41] 2024년 8월 29일, 일본원연은 사용후 핵연료 재처리 공장의 완공 시기를 2026년도 말로 연기한다고 발표했다.[42]
2. 2. 잦은 완공 연기
롯카쇼 핵재처리장은 1993년에 착공하여 1997년 완공 예정이었으나, 2024년 현재까지 27번이나 완공이 연기되었다.[6][1][42] 2024년 8월 23일, 일본원연은 완공 시기를 약 2년 반 연기하여 2026년 완공을 목표로 조정하고 있다고 발표했다.[41][42]잦은 완공 연기의 주요 원인은 다음과 같다:
- 기술적 문제: 2017년에는 건물에 빗물이 유입되는 문제가 발생하였고,[34] 2018년에는 부식된 파이프가 추가로 발견되었다.[7]
- 안전 기준 강화: 후쿠시마 제1 원자력 발전소 사고 이후 강화된 안전 기준을 충족하기 위해 추가적인 안전 조치가 필요했다.[6]
- 규제 당국의 심사 지연: 원자력규제위원회는 허위 기재 문제를 이유로 안전 심사를 일시 중단하기도 했다.[35][36]
이러한 연기로 인해 건설 비용도 크게 증가했다. 최초 7,600억 엔이었던 건설 비용은 2011년에는 2조 1,930억 엔,[37] 2017년에는 약 2조 9,500억 엔,[38] 2021년에는 약 14조 4천억 엔[40]으로 증가했다.
2. 3. MOX 연료 공장
일본원자력연료 MOX 연료 공장은 2024년 상반기 완공을 목표로 건설 중이다.[44] 원자력규제위원회는 2020년 12월 9일, 안전 대책의 기본 방침이 신규제 기준에 적합하다고 인정하는 심사서를 정식 결정했다.[43] 그러나 MOX 연료 공장은 잦은 완공 연기를 겪고 있으며, 2020년 12월 16일에는 완공 시기를 2년 연기하여 2024년 상반기로 발표했다.[44] 이후 2022년 9월 28일, MOX 연료 공장 건설 공사가 약 7년 만에 본격적으로 재개되었다.[45]3. 시설 운영 및 구성
롯카쇼 재처리 시설은 사용후핵연료를 재처리하여 우라늄과 플루토늄을 추출하고, 핵연료로 다시 사용할 수 있도록 하는 시설이다. 이 시설은 일본 아오모리현 가미키타군 롯카쇼촌에 위치해 있으며, 핵연료 주기 전반에 걸친 다양한 시설을 포함하고 있다.
롯카쇼 재처리 시설은 2014년에 가동이 중단되고 2018년에 폐쇄가 승인된 일본 중부 이바라키현 도카이촌에 위치한 더 작은 재처리 시설의 후속 시설이다.[12]
2006년 3월 31일, 일본원자력연료는 롯카쇼무라에 인접한 미사와시 등 총 5개 시정촌과 액티브 시험에 대한 안전 협정을 체결했다. 같은 날 시작된 액티브 시험(시운전)에서는 17개월에 걸쳐 실제 사용후 핵연료에서 플루토늄을 추출하여 시설의 안전성과 환경에 방출되는 방사성 물질의 양을 확인했다.
2007년 11월에는 고준위 건조 폐기물 잔류물을 용융 유리와 함께 강철 용기에 붓는 유리화 시험이 완료되었다.[16]
2018년 기준으로, 일본 국내에서 보유한 10톤의 플루토늄 중 3분의 1 이상이 롯카쇼에 저장되어 있다.[9]
3. 1. 주요 시설
롯카쇼 시설 단지에는 다음 시설들이 포함된다.2010년 롯카쇼 단지는 3800000m2 면적에 38개의 건물로 구성되었다.[15]
3. 2. 재처리 과정
일본의 원자력 발전소에서 사용된 사용후 핵연료에서 우라늄과 플루토늄을 추출하는 재처리 공장이다.[31] 아오모리현가미키타군롯카쇼촌 야에히라 지구에 건설이 진행 중이다. 예정된 최대 처리 능력은 우라늄 800ton/년, 사용후 핵연료 저장 용량은 우라늄 3000ton이다. 2006년부터 실제로 사용후 핵연료를 사용한 액티브 시험을 실시하고 있다.이바라키현도카이촌에 일본원자력연구개발기구가 소유한 재처리 공장(도카이 연구 개발 센터 핵연료 사이클 공학 연구소, 최대 처리 능력: 우라늄 210ton/년)을 대체하는 시설이다. 아오모리현롯카쇼촌 부지 내에는 우라늄 농축 공장, 롯카쇼 저준위 방사성 폐기물 매립 센터, 롯카쇼 고준위 방사성 폐기물 저장 관리 센터가 병설되어 건설되고 있다. 향후 MOX 연료 공장의 건설도 예정되어 있으며, 핵연료 사이클을 위한 핵연료 콤비나트를 형성한다.
라 아그 재처리 공장에서의 실기 훈련 등 핵연료 사이클 사업에서 선행하는 프랑스로부터 기술 협력을 받고 있다.[31] 또한 국제 원자력 기구의 사찰을 받고 있다.
2020년 12월 9일, 일본원자력연료 MOX 연료 공장에 대해, 원자력규제위원회는 안전 대책의 기본 방침이 신규제 기준에 적합하다고 인정하는 심사서를 정식 결정했다.[43]
2020년 12월 16일, 일본원자력연료는 MOX 연료 공장의 완공 시기에 대해, 2년 연기하여 2024년도 상반기로 발표했다.[44]
2022년 9월 28일, 일본원자력연료의 MOX 연료 공장 건설 공사가 약 7년 만에 본격적으로 재개되었으며, 보도진에게 공개되었다.[45]
4. 경제적 측면
롯카쇼 핵재처리 시설 건설에는 막대한 비용이 투입되었으며, 초기 예산을 훨씬 초과했다. 1993년 이후 이 프로젝트에 2000억달러가 투자되었으며, 이는 최초 추정치의 거의 3배에 달한다.[17] 2011년 추산에 따르면 비용은 2750억달러였다.[18]
4. 1. 비용 증가
1993년 롯카쇼 핵재처리장 착공 당시 초기 예산은 7.6조엔이었으나, 잦은 완공 연기와 안전 기준 강화로 인해 비용이 크게 증가했다.[37] 2011년에는 2조엔,[37] 2017년에는 약 2.95조엔로 늘어났다.[38] 2021년에는 총 사업비가 약 14.4조엔으로 증가했는데, 이는 새로운 규제 기준 대응과 공장 완공 지연이 주요 원인이었다.[40]원래 1997년 완공 예정이었던[32] 이 시설은 여러 문제로 인해 준공이 27차례나 연기되었다.[33][42] 2024년 8월, 일본원연은 완공 시기를 다시 연기하여 2026년도 중 완성을 목표로 조정하고 있다고 발표했다.[41]
5. 환경 및 안전 문제
롯카쇼 핵재처리장은 핵연료 재처리 과정에서 발생하는 방사성 물질 배출, 지진 위험, 그리고 여러 차례 발생한 사고 등으로 인해 환경 및 안전 문제가 제기되고 있다.
2008년 6월, 여러 과학자들은 롯카쇼 재처리 시설이 규모 8의 지진을 일으킬 수 있는 활성 단층 위에 있다고 주장했지만, 일본원자력연료주식회사는 자체 조사 결과 이 단층이 지난 100만 년 동안 활성화되지 않았으며, 시설이 규모 6.9의 지진을 견딜 수 있다고 밝혔다.[23][24] 다른 과학자들은 더 많은 연구가 필요하다고 주장한다.[23][24]
2011년 도호쿠 지진 (규모 9.1) 발생 후, 이 시설은 비상 전력으로 가동되었으며,[25] 3월 13일에는 사용후 핵연료 수조에서 600L의 물이 누출되었다는 보도가 있었다.[27] 뉴욕 타임스에 따르면, 전력망 전원은 3월 14일에 복구되었다.[28] 4월 7일의 여진으로 다음 날까지 다시 전력망 전원이 손실되었다.[29][30]
롯카쇼 재처리 시설에서는 2006년[65][66], 2007년[71][72], 2008년[75][76], 2009년[77], 2010년[78] 등 여러 차례 사고가 발생했다. 특히 2011년 3월 11일 동일본 대지진으로 외부 전원이 상실되고, 비상용 디젤 발전기 고장, 사용후 핵연료 저장 풀의 물 넘침 등이 발생했다.[78][79]
5. 1. 방사성 물질 배출
롯카쇼 핵재처리장은 핵연료 재처리 과정에서 다양한 방사성 물질을 배출한다. 일본 정부와 사업자인 일본원자력연료는 이러한 배출량이 안전 기준 이하이며, 주변 환경과 인체에 미치는 영향이 미미하다고 주장한다.[57] 그러나 환경 단체와 일부 전문가들은 방사성 물질 배출의 잠재적 위험성에 대해 우려를 제기하고 있다.[57]재처리 과정에서 배출되는 주요 방사성 물질과 연간 추정 배출량은 다음과 같다.[52]
방사성 원소명 | 추정 연간 배출량 (Bq/년) | 반감기 | 생물 농축 |
---|---|---|---|
크립톤-85 (Kr-85) | 33경[54] | 10.7년 | 없음 |
삼중수소 (H-3) | 1900조 | 12.3년 | 없음[55] |
탄소-14 (C-14) | 52조 | 5730년 | 없음 |
요오드-129 (I-129) | 110억 | 약 1570만 년 | 있음 |
요오드-131 (I-131) | 170억 | 8일 | 고려 불필요 |
루테늄106 (Ru-106) / 로듐106 (Rh-106) | 410억 | 374일 / 29초 | |
세슘137 (Cs-137) / 바륨-137m (Ba-137m) | 11억 / 10억 | 30년 / 2.55분 | |
스트론튬-90 (Sr-90) / 이트륨-90 (Y-90) | 7.6억 | 28.8년 / 2.7일 | |
플루토늄-240 (Pu-240) (α선 핵종) | 2.9억 | 6500년 | |
기타 핵종 (α선 핵종) | 4000만 | ||
기타 핵종 (비α선 핵종) | 94억 |
방사성 원소명 | 추정 연간 배출량 (Bq/년) | 반감기 | 생물 농축 |
---|---|---|---|
삼중수소 (H-3) | 1경 8천조 | 12.3년 | 없음[55] |
요오드-129 (I-129) | 430억 | 1570만 년 | 있음 |
요오드-131 (I-131) | 1700억 | 8일 | 고려 불필요 |
루테늄-106 (Ru-106) / 로듐-106 (Rh-106) | 240억 | 374일 / 29초 | |
플루토늄-241 (Pu-241) | 800억 | 14.29년 | |
세슘-137 (Cs-137) / 바륨-137m (Ba-137m) | 160억 | 30년 / 2.55분 | |
스트론튬-90 (Sr-90) / 이트륨-90 (Y-90) | 120억 | 28.8년 / 2.7일 | |
세슘-134 (Cs-134) | 82억 | 2년 | |
세륨-144 (Ce-144) / 프라세오디뮴-144 (Pr-144) | 49억 | 285일 / 17분 | |
코발트-60 (Co-60) | 41억 | 5.3년 | |
유로퓸-154 (Eu-154) | 14억 | 8.6년 | |
플루토늄-240 (Pu-240) (α선 핵종) | 30억 | 6500년 | |
큐륨-244 (Cm-244) (α선 핵종) | 3.9억 | 18년 | |
아메리슘-241 (Am-241) (α선 핵종) | 1.4억 | 432년 | |
기타 핵종 (α선 핵종) | 4억 | ||
기타 핵종 (비α선 핵종) | 320억 |
특히, 요오드-129는 반감기가 1570만 년으로 매우 길고, 해조류에 농축되는 특성이 있어 해양 생태계에 장기적인 영향을 미칠 수 있다는 지적이 있다.[58] 일부에서는 산리쿠 연안의 해조류가 방사성 물질에 오염될 가능성을 제기하며 우려를 표하고 있다.[58]
실제 방사성 물질 배출량은 사업자인 일본원자력연료 홈페이지에서 확인할 수 있다.[60] 2006년부터 2009년까지의 실제 배출량은 다음과 같다.[61]
방사성 원소명 | 2006년도 (베크렐) | 2007년도 (베크렐) | 2008년도 (베크렐) | 합계 (베크렐) |
---|---|---|---|---|
크립톤-85 (Kr-85) | 1.7P | 4.6P | 1.8P | 8.1P |
삼중수소 (H-3) | ||||
탄소-14 (C-14) | ||||
요오드-129 (I-129) | ||||
요오드-131 (I-131) | ||||
기타 핵종 (α선 핵종) | ND[62] | |||
기타 핵종 (비α선 핵종) | ND | 260000Bq | 260000Bq |
방사성 원소명 | 2006년도 (베크렐) | 2007년도 (베크렐) | 2008년도 (베크렐) | 합계 (베크렐) |
---|---|---|---|---|
삼중수소 (H-3) | ||||
요오드-129 (I-129) | ||||
요오드-131 (I-131) | ||||
기타 핵종 (α선 핵종) | ND | |||
기타 핵종 (비α선 핵종) |
아오모리현과 일본원자력연료는 롯카쇼 재처리 공장 가동에 따른 환경 방사선 영향을 지속적으로 감시하고 있으며, 그 결과를 분기별로 공개하고 있다.[63] 아오모리현은 재처리 공장 가동에 따른 환경 모니터링 영향을 추정하고 있으며,[64] 주요 항목은 위의 표와 같다.
5. 2. 지진 위험
여러 과학자들이 롯카쇼 핵재처리장이 규모 8의 지진을 일으킬 수 있는 활성 단층 위에 직접 위치해 있다고 주장했지만, 일본원자력연료주식회사는 자체 조사 결과 이 단층이 지난 100만 년 동안 활성화되지 않았으며, 시설에서 규모 6.5 이상의 지진을 걱정할 이유가 없고, 시설이 규모 6.9의 지진을 견딜 수 있다고 밝혔다. 다른 과학자들은 더 많은 연구가 필요하다고 말한다.[23][24]2011년 도호쿠 지진 (규모 9.1) 발생 후, 이 시설은 비상 디젤 발전기가 제공하는 비상 전력으로 가동되었다.[25] 비상 발전기는 장기 사용을 위해 설계되지 않았다.[26] 당시 롯카쇼에는 약 3,000톤의 고방사성 사용 핵연료가 저장되어 있었다. 2011년 3월 13일 일본 라디오는 롯카쇼 사용후 핵연료 수조에서 600L의 물이 누출되었다고 보도했다.[27] 뉴욕 타임스에 따르면, 전력망 전원은 3일 뒤인 2011년 3월 14일에 복구되었다.[28]
2011년 4월 7일의 여진으로 다음 날까지 다시 전력망 전원이 손실되었다.[29][30]
5. 3. 사고 발생
롯카쇼 재처리 시설에서는 여러 차례 사고가 발생했다. 2006년에는 저준위 폐기물 처리 건물 내에서 방사성 물질을 포함한 저준위 농축 폐액 약 68리터가 누출되었고[65], 정제 건물 내에서 플루토늄 세척기 셀에 공급하는 질산 우라늄 용액 약 7리터가 누출되기도 했다[66]。 또한, 분석 건물에서 작업하던 작업원 1명이 미량의 방사성 물질을 체내에 섭취하는 사건도 발생했다[67]。 이 작업원의 예탁 실효 선량은 0.014mSv였다[68]。2007년에는 저준위 폐기물 처리 건물 내에서 방사성 물질을 포함한 세척수 약 20리터(추정)가 누출되었고[71], 우라늄·플루토늄 혼합 탈질 건물 내에서 우라늄·플루토늄의 질산 용액을 건조시키기 위한 접시에 잘못하여 2배치 분량의 용액을 공급하는 실수가 발생했다[72]。
2008년에는 전처리 건물 내에 설치되어 있는 사용후 핵연료 절단기에서 작동유 약 750리터가 누출되었다[75][76]。
2009년에는 원자력위원회 "재처리 시설 안전 조사 프로젝트" 회의에서 폐액 누출 등의 문제가 잇따라 발생하고 있음이 밝혀졌다[77]。
2010년에는 사용후 핵연료 재처리 공장의 건물에서 고준위 방사성 폐액이 폐액 농축 캔 내부에서 캔 내의 온도계 보호관 내로 누출되는 사고가 발생했다. 이 사고로 작업원의 양손과 턱에 미량의 방사성 물질이 부착되었지만, 건강이나 환경에 미치는 영향은 없다고 한다[78]。
2011년 3월 11일에는 동일본 대지진으로 인해 외부 전원을 상실, 비상용 디젤 발전기 2대로 냉각수 순환 펌프 등에 급전했지만, 14일 23시 40분, 디젤 발전기 1대에 불량이 발생하여 정지하고 외부 전원을 사용, 2시 33분에 급전이 복구되었다. 나머지 1대도 외부 전원으로 전환했다[78]。 또한 13일에는 사용후 핵연료 저장 풀의 물 약 600리터가 넘쳤다는 보도가 있었다[79]。
6. 핵확산 우려와 논란
롯카쇼 핵재처리 시설은 일본의 원자력 발전소에서 사용된 사용후 핵연료에서 우라늄과 플루토늄을 추출하는 재처리 공장으로, 여기서 추출되는 플루토늄이 핵무기 제조에 사용될 수 있다는 점에서 국제적인 우려를 낳고 있다. 이 때문에 롯카쇼 핵재처리 공장 가동에 반대하는 시위도 있었다.[81]
프랑스는 라 아그 재처리 공장 등 핵연료 사이클 사업 경험을 바탕으로 일본에 기술 협력을 제공하고 있으며,[31] 국제 원자력 기구의 사찰도 받고 있다.
6. 1. 플루토늄 생산 및 핵무기 전용 가능성
롯카쇼 핵재처리 공장은 연간 최대 8톤의 플루토늄을 생산할 수 있다. 이는 나가사키에 투하된 핵폭탄 팻 맨 1,300발 분량이다.[82] 핵무기 고급 기술을 보유한 일본이 팻 맨(TNT 20kt 폭발력) 1발에 필요한 플루토늄 3kg을 기준으로 핵폭탄을 제조한다면, 8톤의 플루토늄으로 핵폭탄 2,666발을 만들 수 있다.[82]2005년 옥스퍼드 연구그룹 프랭크 바나비 박사는 롯카쇼 공장의 정확한 플루토늄 생산량을 파악하기 어렵고, 연간 최대 50kg의 오차가 발생할 수 있다고 추정했다.[83] 플루토늄 5kg으로 100kt 수소폭탄 1발을 만들 수 있으므로, 일본이 매년 수소폭탄 10발을 생산할 가능성도 있다.[83]
일본의 원전은 한국처럼 저농축 우라늄을 사용하는 경수로이지만, 우라늄 핵연료봉 대신 핵무기 생산에 쓰이는 플루토늄-239를 핵연료봉으로 사용할 수 있다. 후쿠시마 원전 사고 당시 후쿠시마 원전은 플루토늄 핵연료봉을 사용했다. 한국은 일본의 사례를 참고하여 저농축 우라늄 경수로에 플루토늄 핵연료봉을 사용하여 사용후핵연료 발생량을 줄이고자 한다.
미국은 과거 플루토늄 원전을 건설했으나 현재는 모두 폐쇄했다. 반면 러시아는 BN-350, BN-600, BN-800, BN-1200 등 플루토늄 원전을 보유하고 있다. 한국, 미국, 일본, 중국, 러시아는 신형 플루토늄 원전을 개발 중이며, 한국은 칼리머-600을 개발하고 있다.
7. 반대 운동
롯카쇼 재처리 시설 가동에 대한 반대 운동은 일본 국내외에서 지속적으로 전개되고 있다. 롯카쇼 재처리 공장에서는 매년 8톤의 플루토늄이 생산될 예정인데, 이는 나가사키에 투하된 핵폭탄 팻 맨 1,300발 이상을 만들 수 있는 양이다.[81] 그러나 일본이 고도의 핵무기 기술을 보유하고 있다고 가정하면, 팻 맨(TNT 20kt 폭발력) 한 발에 3kg의 플루토늄이 필요하므로, 8톤의 플루토늄으로는 핵폭탄 2,666발을 만들 수 있다.[82]
미국은 플루토늄 원전을 운영하지 않지만, 러시아는 BN-350, BN-600, BN-800, BN-1200 등 플루토늄 원전을 보유하고 있다. 2013년 현재 한국, 미국, 일본, 중국, 러시아는 신형 플루토늄 원전을 개발 중이며, 한국은 칼리머-600을 개발하고 있다.
7. 1. 일본 내 반대 운동
롯카쇼 핵재처리 공장의 가동에 반대하는 많은 시위가 있었다.[81]2006년 5월, 음악가 사카모토 류이치는 롯카쇼 재처리장의 위험성에 대한 국제적 인식 캠페인인 "스톱 롯카쇼"(Stop Rokkasho)를 시작했다.[19] 그린피스 일본은 롯카쇼 재처리 시설에 반대하며, 2002년부터 2005년까지 "평화의 날개 - 더 이상 히로시마 나가사키는 없다"라는 프로젝트 중단을 위한 온라인 캠페인을 진행했다.[20]
일본 소비자 연합은 596개의 단체 및 그룹과 함께 2008년 1월 27일 도쿄 중심부에서 롯카쇼 재처리 공장 반대 시위에 참여했다.[21] 2008년 1월 28일, 81만 명 이상의 서명이 정부에 전달되었다. 어업 협회, 소비자 협동조합, 서핑 단체를 포함한 시위대의 대표들은 청원서를 내각부와 경제산업성에 전달했다.
이 노력에는 다음 7개의 소비자 단체가 참여했다.
단체명 |
---|
일본 소비자 연합 |
세이카츠 클럽 소비자 협동조합 |
다이치오마모루 카이 |
그린 소비자 협동조합 |
소비자 협동조합 "키라리" |
소비자 협동조합 미야기 |
팔시스템 협동조합 |
재팬 타임스에 따르면, "프린스턴 대학교의 이론 물리학자인 프랭크 폰 히펠을 포함한 전문가들은 일본에 사용후 핵연료 재처리를 중단할 것을 촉구했다."[5] 재처리에 대한 근본적인 반대는 사용후 핵연료에서 플루토늄을 분리하는 것인데, 이는 플루토늄이 핵무기에 사용될 수 있기 때문이다. 롯카쇼의 공장은 핵무기가 몇 킬로그램만 필요로 하는 반면, 연간 수 톤의 플루토늄을 분리하는 것을 목표로 한다. 이러한 위험을 완화하기 위해 공장에서는 플루토늄을 단독으로 회수할 수 없는 우라늄-플루토늄 추출 공정을 사용한다.[22]
7. 2. 국제적 반대 운동
2006년 5월, 음악가 사카모토 류이치는 롯카쇼 핵재처리장의 위험성에 대한 국제적 인식 캠페인인 "스톱 롯카쇼"(Stop Rokkasho)를 시작했다.[19] 그린피스 일본은 롯카쇼 재처리 시설에 반대하며, 2002년부터 2005년까지 "평화의 날개 - 더 이상 히로시마 나가사키는 없다"라는 프로젝트 중단을 위한 온라인 캠페인을 진행했다.[20]2008년 1월 27일, 일본 소비자 연합은 596개의 단체 및 그룹과 함께 도쿄 중심부에서 롯카쇼 재처리 공장 반대 시위에 참여했다.[21] 같은 해 1월 28일에는 어업 협회, 소비자 협동조합, 서핑 단체 등 시위대 대표들이 81만 명 이상의 서명이 담긴 청원서를 내각부와 경제산업성에 전달했다.
이 노력에는 일본 소비자 연합, 세이카츠 클럽 소비자 협동조합, 다이치오마모루 카이, 그린 소비자 협동조합, 소비자 협동조합 "키라리", 소비자 협동조합 미야기, 팔시스템 협동조합 등 7개의 소비자 단체가 참여했다.
재팬 타임스에 따르면, 프린스턴 대학교의 이론 물리학자인 프랭크 폰 히펠을 포함한 전문가들은 일본에 사용후 핵연료 재처리를 중단할 것을 촉구했다.[5] 재처리에 대한 근본적인 반대는 사용후 핵연료에서 플루토늄을 분리하는 것인데, 이는 플루토늄이 핵무기에 사용될 수 있기 때문이다. 롯카쇼의 공장은 핵무기가 몇 킬로그램만 필요로 하는 반면, 연간 수 톤의 플루토늄을 분리하는 것을 목표로 한다.
8. 한국의 관점
한국은 일본의 핵연료 재처리 정책과 롯카쇼 핵재처리장 운영에 대해 깊은 관심을 가지고 있다.
후쿠시마 원전처럼 한국의 원전도 저농축 우라늄을 사용하는 경수로이다. 이 경수로는 우라늄 핵연료봉뿐만 아니라 핵무기 생산에 사용되는 플루토늄-239를 핵연료봉으로 제작해 사용할 수 있다. 일본의 사례를 바탕으로 한국도 사용후핵연료라는 고준위 방사성 폐기물 발생량을 줄이기 위해 저농축 우라늄 경수로에 플루토늄 핵연료봉을 장전하는 방안에 관심을 가지고 있다.
미국은 플루토늄 원전을 운영하지 않지만, 러시아는 BN-350, BN-600, BN-800, BN-1200 등 플루토늄 원전을 운영하고 있다. 한국은 칼리머-600을 개발 중이다.
8. 1. 핵확산 우려 및 동북아 안보
롯카쇼 핵재처리 시설에서 생산되는 플루토늄은 핵무기 제조에 사용될 수 있다는 점에서 한국은 우려를 표명하고 있다.[82] 특히, 북한의 핵 개발 문제와 맞물려 일본의 플루토늄 보유는 동북아시아 지역의 안보 불안을 심화시킬 수 있다는 점을 강조한다.롯카쇼 핵재처리 시설에서는 매년 8톤의 플루토늄이 생산되는데, 이는 나가사키에 투하된 핵폭탄 팻 맨 2,666발에 해당 하는 분량이다.[82]
