기노카와강
"오늘의AI위키"의 AI를 통해 더욱 풍부하고 폭넓은 지식 경험을 누리세요.
1. 개요
기노카와강은 나라현과 미에현의 경계에 있는 오다이가하라산을 수원으로 하여, 와카야마현을 지나 기이 수도로 흘러드는 강이다. 상류는 요시노강으로 불리며, 하시모토시 부근부터 기노카와로 이름이 바뀐다. 과거에는 잦은 홍수가 발생했으나, 에도 시대부터 치수 사업이 이루어졌다. 현재는 게이나와 자동차도, 국도, 철도 등이 강을 따라 건설되어 주변 지역과의 교통을 돕고 있다.
더 읽어볼만한 페이지
- 와카야마현의 자연경승지 - 나치 폭포
나치 폭포는 와카야마현 나치산에 있는 "나치 사십팔폭포"의 첫 번째 폭포로, 자연숭배 대상이자 수행 장소이며, 신불분리령으로 잊혀졌다가 재발견되었고, 세 갈래 폭포라는 별칭과 비룡신사의 신체 숭배, 종교 미술 작품 등장 등의 특징을 가진다. - 와카야마현의 자연경승지 - 기이 수도
기이 수도는 세토 내해의 일부이자 태평양 쪽으로 분류되기도 하는 해역으로, 와카야마현, 효고현, 도쿠시마현과 접하며 한신 지방과 세토 내해에서 태평양으로 향하는 중요한 항로가 지나가고, 농업, 공업, 수산업이 주요 산업이다. - 나라현의 강 - 야마토강
야마토강은 나라현에서 발원하여 오사카만으로 흘러가는 강으로, 과거 범람으로 유로 변경 공사가 있었으며 현재는 수질 개선 노력이 이루어지고 있다. - 나라현의 강 - 요도강
요도강은 비와호에서 발원하여 여러 지류와 합류하며 오사카 평야를 가로질러 오사카만으로 흘러 들어가는 강으로, 과거 오사카와 교토를 잇는 수로 역할을 했으며 현재는 하천 정비 사업을 통해 시민들을 위한 하천공원이 조성되어 있다.
기노카와강 | |
---|---|
개요 | |
![]() | |
다른 이름 | 기노 강, 요시노 강 |
지리 | |
발원지 | 오다이가하라산 |
하구 | 기이 수도 |
좌표 | 34.2220453° N, 135.1279644° E |
길이 | 136 km |
유역 면적 | 1660 km² |
흐르는 지역 | 나라현, 와카야마현 |
상세 정보 | |
수계 등급 | 1급 수계 |
수계 | 기노카와 |
원천 | 오다이가하라 (나라현) |
하구 | 기이 수도 (와카야마현) |
유역 | 일본 나라현・와카야마현 |
관리 및 측정 | |
유량 | 37.4 (후나토 관측소, 2002년) |
2. 지리
나라현과 미에현의 경계에 있는 오다이가하라산을 수원으로 하여, 요시노강으로 기이 산지를 북서쪽으로 흐른다[1][3]。 상류는 계류가 이어지며, 발전소 취수·방수 및 지류 유입 등으로 유량 변동이 크다[3]。 요시노군 요시노정 부근에서 다카미강과 합류하여 서쪽으로 흐르다 와카야마현에 들어가면 "기노카와"로 이름이 바뀐다[1][3]。 하시모토시 부근부터 중앙 구조선 남쪽에 따라 서쪽으로 흐르지만, 하시모토시에서 기노카와시 동부까지는 하안 단구를 형성한다[3][4]。 하구까지 남북 4km 정도의 선상지(삼각주)가 펼쳐져, 와카야마시에서 기이 수도로 흘러든다[1]。
2. 1. 본류역의 자치단체
- 나라현 (요시노강)
:* 요시노군 가와카미촌, 요시노군 요시노정, 요시노군 오요도정, 요시노군 시모이치정, 고조시
- 와카야마현 (기노카와)
:* 하시모토시, 이토군 구도야마정, 이토군 가쓰라기정, 기노카와시*, 이와데시, 와카야마시
* 2005년(헤세이 17년) 11월 7일에 와카야마현의 나가군 우다정, 고카와정, 나가정, 모모야마정, 기시가와정이 합병하여 성립한 「기노카와시」의 시명은 이 하천에서 유래되었다.
2. 2. 윤중제
하류 지역의 기슈 대교 부근, 와카야마시 아즈키시마와 타야에 걸쳐 있는 지역에 "나카스"라고 불리는 윤중제가 형성되어 있다.[4] 언제 이 윤중제방이 만들어졌는지는 알려져 있지 않지만, 에도 시대에는 이미 이 지역에 10채 미만의 농가가 있었고, 1889년(메이지 22년) 기노카와 대홍수 때 윤중제방 덕분에 피해를 면한 것으로 알려져 있다.[4] 1960년(쇼와 35년)에는 이 지역에서 동탁이 출토되었다.[5]3. 역사
기노카와 강은 풍부한 수량으로 예로부터 사람이 정착하기 좋은 환경이었다. 고야산, 고카와데라, 미쓰이데라 등 사찰 세력이 강성했던 이 지역은 오다 노부나가가 사이카 잇키를 진압하기 전까지 중앙 권력이 미치지 못했다.
소설가 아리요시 사와코는 이 강의 이름을 딴 소설 《기노카와》를 쓰기도 했다.
일본 유수의 다우 지역인 다이키겐산을 수원으로 하는 기노카와 강은 여름(6월~9월)에 비가 집중되어 장마나 태풍 때 자주 범람했다. 하구의 와카야마 평야는 물길이 자주 바뀌었지만, 풍부한 물은 만성적인 물 부족에 시달리던 나라 분지 사람들에게 매력적이었다.
3. 1. 기노카와 개발사
1400년대의 지진·쓰나미로 사구가 파괴되면서 기노카와강은 와카우라로 흘러들던 물길에서 현재의 기이 수도로 흘러드는 물길로 바뀌었다. 와카우라로 흘러들던 옛 물길은 와카강으로 남아 있다. 다만 최근에는 와카강의 횡단면에 하상 자취의 사력(모래와 자갈)이 인정되지 않아, 과거 와카우라로 흘러들었다는 복원설에 대해 부정적인 설이 제기되고 있다.[6]3. 2. 슈길의 수공

''오타 성을 둘러싼 전투의 자세한 내용은 기슈 정벌#오타 성 수공, 오타 성 (기이국)#제2차 오타 성 전투를 참조하십시오.''

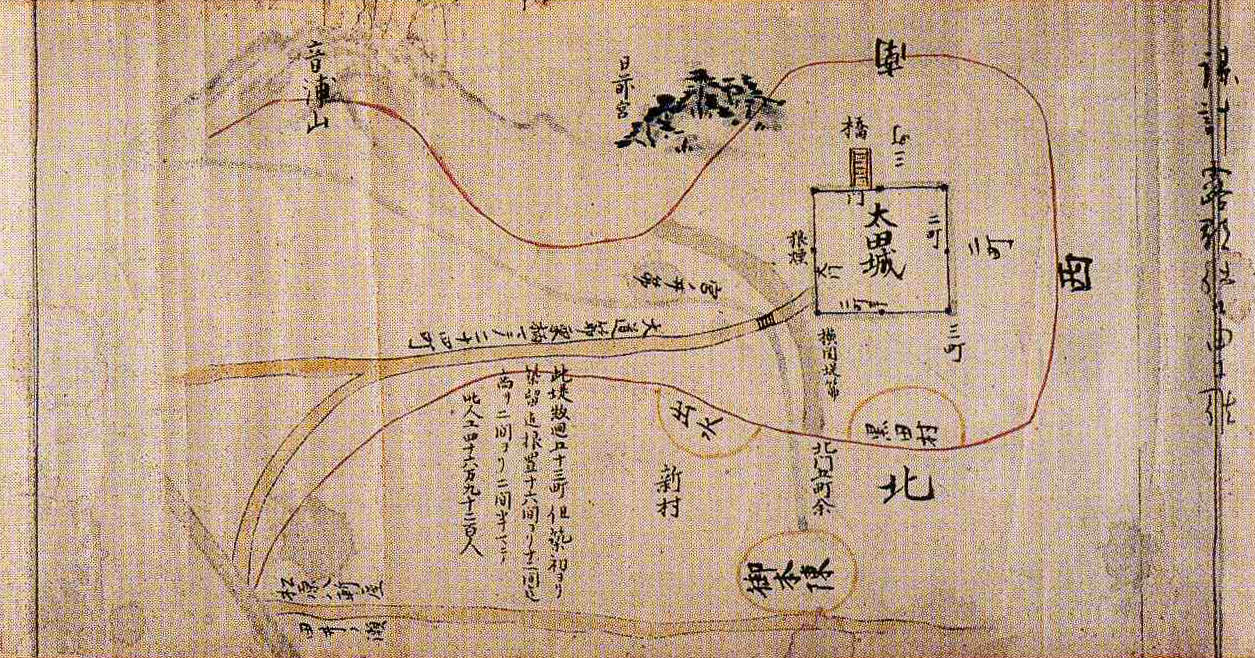

1584년(덴쇼 12년), 고마키・나가쿠테 전투에서 네고로 사, 사이카슈, 오타토는 도쿠가와 이에야스 편에 서서 하시바 히데요시에게 적대적인 자세를 강화했다. 이 때문에 다음 해인 1585년(덴쇼 13년) 히데요시는 동생 하시바 히데나가, 조카 하시바 히데쓰구와 함께 6만 대군을 이끌고 기슈 정벌에 나섰다. 네고로 사를 불태운 하시바 군은 오타토의 본거지인 오타 성(현 와카야마시 오타) 공격을 시작했다. 처음에는 강공을 펼쳤지만 오타토의 기습으로 타격을 입었고, 히데요시는 특기인 병량 공세로 공격 방식을 전환했다. 이때 히데요시가 선택한 것은 빗추 다카마쓰 성 공격과 같은 수공이었다(''오타 성 수공'').[1]
히데요시는 아카시 노리자네에게 명하여 제방을 설계하게 하고, 인근을 흐르는 기노카와 강을 막아 오타 성을 수몰시키는 작전을 펼쳤다.[1] 추정 제방 높이 3m에서 5m, 길이 6km에 달하는 대규모 토제방이었으며, 전해지는 바에 따르면 3월 25일에 기공하여 4월 1일에 담수를 시작했는데, 모든 작업이 인력으로 이루어졌음에도 불구하고 불과 6일 만에 완성했다는 것이다.[1] 충분한 농성 준비가 되어 있지 않았던 성내는 10일 정도 만에 병량이 떨어졌고, 하치스카 마사카쓰, 마에노 나가야스의 항복 권고를 받아들여 4월 12일에 오타 성은 개성했다.[1] 성주 오타 무네마사를 비롯한 51명이 자결하며 전투는 종료되었다.[1]
제2차 오타 성 전투에서 히데요시의 수공으로 건설된 제방은 치수에도 이수에도 관계없는 군사적인 하천 구조물이었지만, 기노카와 강에서의 최초의 대규모 하천 구조물이다.[1]
3. 3. 기슈번정 하의 치수·이수
1600년 (게이초 5년) 세키가하라 전투에서 승리한 아사노 유키나가는 기이 일국을 영지로 얻어 기존 제방을 개수하고 가도로 이용했지만, 치수에는 크게 부족했다.[1] 1619년 (겐나 5년), 도쿠가와 요리노부가 스루가 후추에서 입부하면서 기슈 도쿠가와 가문이 성립되었고, 기노카와강 하천 개발이 본격적으로 시작되었다.[1] 기슈번은 난카이도 방어를 위해 와카야마성을 확장해야 했고, 요리노부는 성과 성하 마을 발전을 위해 기노카와강 치수가 반드시 필요하다고 생각했다.[1]3. 3. 1. 기슈류 치수공법
도쿠가와 요리노부는 와카야마성 확장과 성하 발전을 위해 기노카와강 치수가 필수적이라고 생각했다. 그는 가야사쿠초에서 지조의 쓰지에 이르는 높이 3.0m, 천단 폭 5.0m, 총 연장 1.7km의 제방을 건설하고 버드나무를 심어 보강했다. 이를 "'''류테이'''"라고 불렀다. 지조의 쓰지에서 하치켄야까지는 소나무 가로수를 심어 강화한 "'''마쓰바라 제방'''"을 건설했는데, 소나무는 유사시 베어 와카야마성 방어에 이용할 목적도 있었다. 1626년(간에이 3년)에는 이와데 부근에 "'''하나미 제방'''"이 건설되었는데, 이는 주변 복숭아 과수원의 아름다운 개화 풍경에서 유래되었다. 상류의 이토군 (현·가쓰라기정)에는 3대 쇼군 도쿠가와 이에미쓰의 명으로 고야산 대탑 건축을 위한 저목 기능을 겸한 "'''조사마 제방'''"과 "'''센겐 제방'''"이 간에이~간분 연간에 건설되었다.[1]3. 4. 요시노강 분수
나라 분지에 물을 공급하기 위한 '''요시노강 분수 구상'''은 야마토 북부 지역의 만성적인 물 부족 문제를 해결하기 위한 오랜 염원이었다. 야마토 지역은 야마토강 등의 수량이 부족하여 갈수기에는 한발 피해가 빈번했다. 반면, 기노카와강은 풍부한 수량을 자랑했기에, 나라 분지 주민들은 기노카와강의 물을 끌어오고자 하는 열망을 품게 되었다.다카하시 사스케가 겐로쿠 연간에 처음 요시노강 분수 구상을 제안했고, 이후 간세이 연간에 스미쿠라 겐큐가 재조사를 시도했지만 모두 실패했다. 메이지 시대 초기에는 요시노군 농민들과 타츠이치 유코 등이 분수 계획을 세웠고, 메이지 정부도 관심을 가졌으나 와카야마현의 반대로 무산되었다. 이후 나라현은 나바리가와 유역에서의 분수를 계획했으나, 재정난과 수리권을 가진 교토부의 반대로 이 역시 좌절되었다.
이처럼 요시노강 분수는 여러 차례 좌절되었음에도 불구하고, 나라현 주민들에게는 300년 동안 이어진 숙원이었다. 야마토국과 나라현 측은 "나라현에 내린 비가 기노카와강으로 흘러가므로, 그 물을 사용하는 것은 당연하다"고 주장했다. 그러나 기이국과 와카야마현은 기노카와강의 큰 유량 변동(하황 계수)과 잦은 홍수 피해, 그리고 강 주변 지역의 물 부족 문제를 들어 강하게 반대했다.
1886년 나라현 의회는 "요시노강 분수 조사 계획"을 의결하고 와카야마현과 협상에 나섰지만, 와카야마현은 "기노카와강에 쏟아지는 물은 한 방울이라도 타인의 마음대로 할 수 없다"며 완강히 저항했다.[3] 결국 양측의 갈등은 1917년, 1926년, 1929년, 1941년 네 차례의 물 분쟁과 소송 운동으로 이어졌다. 분쟁 과정에서 나라현은 와카야마 평야 역시 물 부족 문제를 겪고 있음을 인지하고, 양 현이 동시에 물 수요를 충족하는 계획 없이는 요시노강 분수가 불가능하다는 인식을 갖게 되었다. 이 문제는 결국 전후 시대를 기다려야 해결될 수 있었다.
3. 5. 근대 하천 개수
1899년(메이지 31년) 와카야마현 영구 사업으로 이와데시에서 기노카와강 하구에 이르는 제방 개수가 시작된 것이 기노카와강의 근대 하천 개수의 시작이다. 그러나 1917년(다이쇼 6년) 10월, 기노카와강 유역은 큰 수해를 입어 기존 제방이 각지에서 붕괴되었다.이 때문에 1923년(다이쇼 12년) 기노카와강은 내무성의 직할 개수 대상 하천이 되었고, 『'''기노카와강 개수 계획'''』이 수립되었다. 이 계획은 다이쇼 6년 홍수의 최고 유량인 5600t/초를 기준으로 하여, 이 유량에 견딜 수 있는 하천 개수를 목표로 했다. 제방 축제, 호안 개수, 준설, 하상 굴착과 같은 기존의 하천 공법과 더불어, 급격한 협착부를 개착하여 확장하고 하수의 흐름을 방해하는 요인을 제거하는 것을 목표로 했다.
당초 개수 계획은 1936년(쇼와 11년)에 완료될 예정이었으나, 국내 사정으로 인해 사업은 지연되었고, 1943년(쇼와 18년) 이후에는 태평양 전쟁으로 인해 중단되었다. 또한, 당시 전국의 하천에서 착수되었던 「하천 통합 개발 사업」도 기노카와강에서는 이루어지지 않았고, 수력 발전에 의한 전원 개발도 눈에 띄는 것은 없었다.
3. 6. 요시노 구마노 특정 지역 종합 개발 계획
경제안정본부는 전후 황폐화된 국토를 복구하기 위해 하천 종합 개발 사업을 통한 치수와 국영 농업 수리 사업을 통한 이수를 추진했다. 이에 따라 전국의 주요 하천에서 다목적 댐을 중심으로 한 하천 종합 개발이 이루어졌다. 기노카와 수계에서도 테네시 강 유역 개발 공사(TVA)를 모델로 한 하천 종합 개발이 계획되었는데, 이는 나라현과 와카야마현의 관개 정비를 중심으로 한 지역 개발 움직임이었다.[1]1949년(쇼와 24년) 농림성은 '''도쓰카와·기노카와 종합 개발 계획'''을 수립하여 기노카와에서 분수 계획을 시작했다. 이듬해인 1950년(쇼와 25년)에는 국토 종합 개발법 시행에 따라 '''요시노 구마노 특정 지역 종합 개발 계획'''으로 발전했다. 이 계획은 기노카와와 구마노강을 이용하여 관개와 수력 발전을 하는 것이었다.[1]
기노카와 본류 최상류에는 '''오사코 댐'''이, 지류 쓰부로가와에는 '''쓰부로 댐'''이 건설되었다. 기시가와 지류 노다하라가와에는 '''야마다 댐'''이 건설되어 수원으로 사용되었다. 시모부치 도수공을 통해 기노카와의 물을 나라 분지로 보내 상수도와 농업 용수로 이용했다. 수량이 감소하는 기노카와에는 도쓰카와(구마노강의 나라현 내 명칭)에서 분수를 하여 보충했다. 건설성 긴키 지방 건설국(현 국토교통성 긴키 지방정비국)이 사루타니 댐을 건설하여 사카모토 취수구에서 취수, 아마쓰지 터널을 통해 도수한 물은 기노카와 지류 야마토뉴가와에서 전원개발 주식회사가 관리하는 발전소에서 발전 후 기노카와에 합류했다.[1]
기존 7개소였던 기노카와의 보를 오다, 후지사키, 이와데, 로쿠가이 4개 보로 통합하고 가동보화했다. 이 보들을 통해 농업 용수를 와카야마 평야에 공급했다. 이러한 사업으로 와카야마 평야와 나라 분지에 안정적인 물 공급이 이루어졌고, 나라시, 와카야마시, 고조시, 하시모토시 등에는 상수도와 공업용수도 공급도 이루어졌다. 이후 나라현 내 기노카와 중류역 관개 강화를 위해 '''국영 고조 요시노 토지 개량 사업'''이 진행되어 이치노키 댐도 건설되었다. 나라 분지에는 기노카와 외에 기즈가와, 나바리가와에서도 물을 공급받아 무로 댐 (우다가와)에서 야마토강으로 도수하고 있다.[1]
오사카부 남부는 한신 공업 지대의 일부로서 공장과 인구가 증가하고, 와카야마시와 카이난시 등 기이 수도 (와카야마만) 연안에도 대형 공업 시설이 있어 물 수요가 증가했다. 1990년대 간사이 국제공항 개항과 한와 자동차도 개통으로 물 부족이 심했던 오사카부 남부에 기노카와에서 분수가 더욱 필요하게 되었다. 이를 위해 신 로쿠가이 도수공을 개조하고 '''기노카와 오이세'''를 건설하여 오사카부 센난 지역에 이수를 하고 있다.[1]
3. 7. 연속되는 수해와 치수
일본 유수의 다우 지역인 다이키겐산을 수원으로 하는 기노카와강은 하계(6월~9월)에 집중되는 강우 분포를 보인다. 따라서 장마 시기나 태풍 시에는 쉽게 범람을 반복하는 하천이었다. 하구의 충적 평야인 와카야마 평야에서는 하도가 빈번하게 변천하는 상황이었다.[6]1899년(메이지 31년)에 와카야마현 영구 사업으로 제방 개수가 시작된 것이 근대 하천 개수의 시작이다. 이와데시~기노카와강 하구에 이르는 제방 정비가 주된 것이었다. 그러나 1917년(다이쇼 6년) 10월에 기노카와강 유역은 대수해의 피해를 입어, 기존의 제방은 각지에서 붕괴되었다.
이 때문에 1923년(다이쇼 12년)에 기노카와강은 내무성의 직할 개수 대상 하천이 되었고, 다이쇼 6년의 홍수를 기준으로 한 '''기노카와강 개수 계획'''이 수립되었다. 구체적으로는 제방 축제·호안 개수·준설·하상 굴착과 같은 종래의 하천 공법과, 여기저기 보이는 급격한 협착부를 개착하여 확장하고, 하수의 유하 저해 요인을 제거하는 것을 목적으로 하고 있다.
개수 계획은 당초 1936년(쇼와 11년)에 완성될 예정이었지만, 그 후의 국내 사정에 의해 사업은 지연되었고 1943년(쇼와 18년) 이후에는 태평양 전쟁으로 인해 중단을 면치 못했다.
전후, 전국 각지에서 수해가 빈번하게 발생했는데, 기노카와 강도 예외는 아니었다. 기노카와 강에서는 1950년(쇼와 25년) 9월 3일의 제인 태풍에 의한 수해(사망·부상자 1,894명, 가옥 전·반파 13,820호, 침수 11,612호)를 시작으로 1953년(쇼와 28년)까지 매년 큰 수해가 발생했다. 특히 1953년(쇼와 28년) 7월의 기슈 대수해에서는 기노카와 강뿐만 아니라 아리다가와 강, 히다카 강, 히키 강, 고자 강 등 현내 모든 하천이 범람하여 와카야마현은 궤멸적인 피해를 입었다.
전쟁으로 중단되었던 '기노카와 강 개수 계획'은 전후 재개되어 1949년(쇼와 24년)에 완료되었다. 1950년(쇼와 25년)에는 하시모토시까지의 본류와 기시 강 합류점에서 6.0km 구간까지를 개수 구간에 편입했다. 그러나 기슈 대수해로 계획을 초과하는 홍수가 발생했기 때문에 1954년(쇼와 29년)에는 기시 강의 계획 수위를 개정한 ''''제1차 개정 기노카와 강 개수 계획''''이 수립되었다.
1959년(쇼와 34년) 9월 26일의 '''이세만 태풍'''이 기노카와 강 유역에 전에 없던 대홍수를 가져왔다. 상류를 중심으로 폭우가 쏟아져, 요시노군 가와카미촌 이리노하(시오노하)에서는 26일 밤 7시에 시간 강수량이 118mm라는 맹렬한 비가 쏟아져, 이날 하루에만 650mm의 기록적인 강수량이 기록되었다. 이러한 격렬한 폭우로 인해 기노카와 강의 홍수 유량은 계획을 초과하는 7,000톤/초를 기록하여 나라현·와카야마현에서 침수 피해가 확대되었다. 특히 나라현은 1958년(쇼와 33년) 태풍 17호의 피해가 복구될 틈도 없이 수해를 입어, 세입을 초과하는 피해액이 산출되어 재정 위기에 빠지는 상황이 되었다.
이세만 태풍 다음 해인 1960년(쇼와 35년)에 '기노카와 강 개수 계획'은 전면적으로 개정되어 ''''기노카와 강 수정 총체 계획''''이 수립되었다. 이로써 건설성은 '기노카와 강 종합 개발 사업'으로서 요시노군 가와카미촌 오타키 지점에 특정 다목적 댐을 계획했다. 이것이 '''오타키 댐'''이지만, 댐으로 인한 희생을 입게 될 399호의 수몰 예정 주민은 맹렬하게 반발했다. 맹렬한 댐 반대 운동을 전개하여, 사업은 완전히 교착 상태에 빠졌다. 당시 동일본에서는 핫바 댐(아가쓰마 강)에 대한 강력한 반대 운동이 전개되고 있었고, 계획이 전혀 진척되지 않는 댐 사업의 대명사로서 ''''동쪽의 핫바, 서쪽의 오타키''''라고까지 묘사되었다.
1965년(쇼와 40년) 4월에 기노카와 수계는 새로운 하천법의 시행으로 일급 수계로 지정되었다. 2003년(헤이세이 15년)에는 오타키 댐과 기노카와 강 대언의 본체가 완성되어, 잠정적인 운용이 이루어지고 있다. 현재는 2005년(헤이세이 17년) 11월 18일에 수립된 ''''기노카와 수계 하천 정비 계획''''에 따라, 환경 보호도 중시한 하천 정비가 추진되고 있지만, 오타키 댐·기노카와 강 대언은 기노카와 강 치수·이수의 근간으로서 중요한 위치를 차지하고 있다.
3. 8. 댐 사업을 둘러싼 문제
1953년 기슈 대수해 이후, 기노카와 강의 치수 안전도를 높이기 위해 오타키 댐 건설이 계획되었다. 그러나 이 사업은 수몰 예정 주민들의 격렬한 반대와 예상치 못한 문제들로 인해 난항을 겪었다.1959년 이세만 태풍으로 인해 기노카와 강 유역에 기록적인 폭우가 쏟아져, 나라현은 세입을 초과하는 피해를 입었다. 당시 오쿠다 료조 나라현 지사는 국회에서 다목적 댐 건설을 절실하게 요청했다. 이러한 배경 속에서 1960년 '기노카와 강 수정 총체 계획'이 수립되었고, 오타키 댐 건설이 본격적으로 추진되었다.
하지만, 댐 건설 예정지인 가와카미촌 주민들은 399호에 달하는 가구가 수몰될 위기에 처하자 거세게 반발했다. '동쪽의 핫바 댐, 서쪽의 오타키'라고 불릴 정도로 댐 반대 운동이 격렬하게 전개되었고, 사업은 교착 상태에 빠졌다. 건설성은 개별 교섭을 통해 보상 문제를 해결하려 했지만, 이 과정에서 사업 기간이 장기화되고 건설 비용이 크게 증가하여 비판을 받았다.
2003년 댐 본체가 완성되어 시험 담수가 시작되었지만, 호반 지역에서 산사태 징후가 발견되어 중단되었다. 주민들은 영구 이전을 요구했고, 가와카미촌 의회도 국토교통성에 조속한 대책을 촉구했다. 국토교통성은 임시 주택을 건설했지만, 영구 이전 문제는 해결되지 않아 주민들의 불만이 커졌다.
한편, 기이단생강 댐 계획은 기초 암반 문제와 비용 효율성 문제로 인해 2003년 중단되었다.
현재 오타키 댐은 산사태 대책과 주변 사업 정비가 진행 중이다. 그러나 지구 온난화로 인한 집중 호우와 갈수 피해가 계속 발생하고 있어, 댐의 완전한 안전성 확보와 항구적인 주택 대책 마련이 시급한 과제로 남아있다.
4. 기노카와 수계의 주요 하천
나라현과 미에현의 경계에 있으며, 전국적으로도 비가 많이 내리는 지역으로 알려진 오다이가하라산을 수원으로 하여 "요시노강"으로 기이 산지를 북서쪽으로 흐른다.[1][3] 상류 지역에는 계류 구간이 연속되어 있으며, 발전소의 취수·방수 및 지류의 유입 등으로 유량의 변동이 크다.[3] 요시노군 요시노정 부근에서 다카미강과 합류하면 흐름을 서쪽으로 바꾸어, 와카야마현에 들어가면 이름을 "기노카와"로 바꾼다.[1][3]
기노카와 수계의 주요 하천은 다음과 같다.
5. 기노카와 수계의 하천 시설
기노카와 수계의 하천 시설 정비는 기슈번 정권 시기 도쿠가와 요시무네의 치수·이수 사업에 따른 보 정비로 시작되었다. 전후에는 농림성(현 농림수산성 긴키 농정국)의 '도쓰카와·기노카와 종합 개발 사업'으로 오사코 댐, 쓰부로 댐, 야마다 댐 건설과 보 통합이 이루어졌고, 구마노강에서 물을 끌어와 관개 정비를 실시했다. 전원 개발에 의한 수력 발전도 이루어졌으나, 다른 하천에 비해 규모는 작다.
1959년 이세만 태풍 이후, 건설성 긴키 지방 건설국(현 국토교통성 긴키 지방 정비국)은 오타키 댐을 중심으로 치수 사업을 진행해 왔으며, 현재 기노카와 대보와 함께 잠정 운용 중이다. 치수 목적의 다목적 댐은 이 두 시설뿐이다.
